本日天氣 : 上午晴、下午晴
本日施作項目

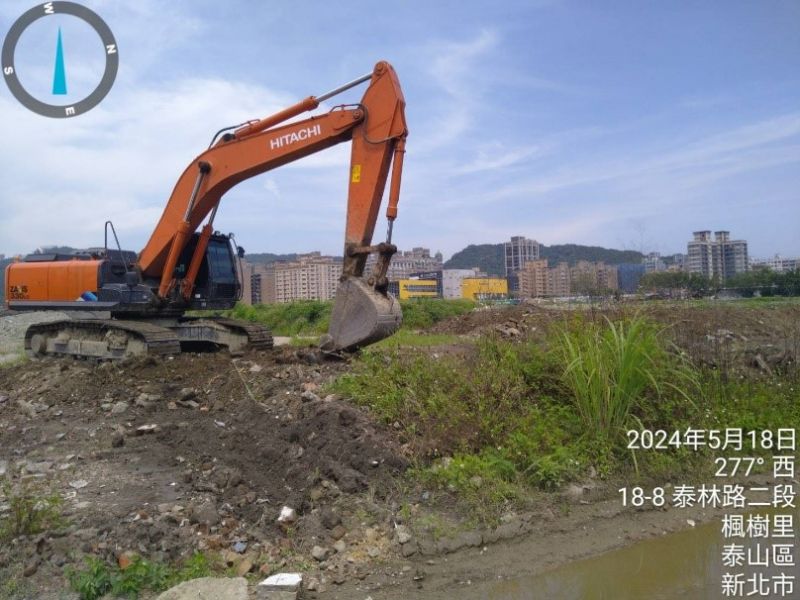

1. 商二A5坵塊清除掘除。
2. 公五A25坵塊清除掘除。
3. 住三A56坵塊混凝土塊破除。
4. 住三A58坵塊營建混合物調運及施工便道地坪整理。
5. 住三A72坵塊(RD7-13位置)營建混合物清運至住三A72坵塊暫置。
6. 文程路便道垃圾及土方搬運。
7. RD15M-5排水溝渠開挖。
8. RD5-25M土方搬運。
9. RD8-1 Bb1100(0K+80~140)箱涵回填。
10.A5泰山站旁圍籬防溢座部分敲除,貴子路19號修女院內樹木清除。
11.RD15M-5及RD15M-1道路邊界及分歧部收測。
排水工程

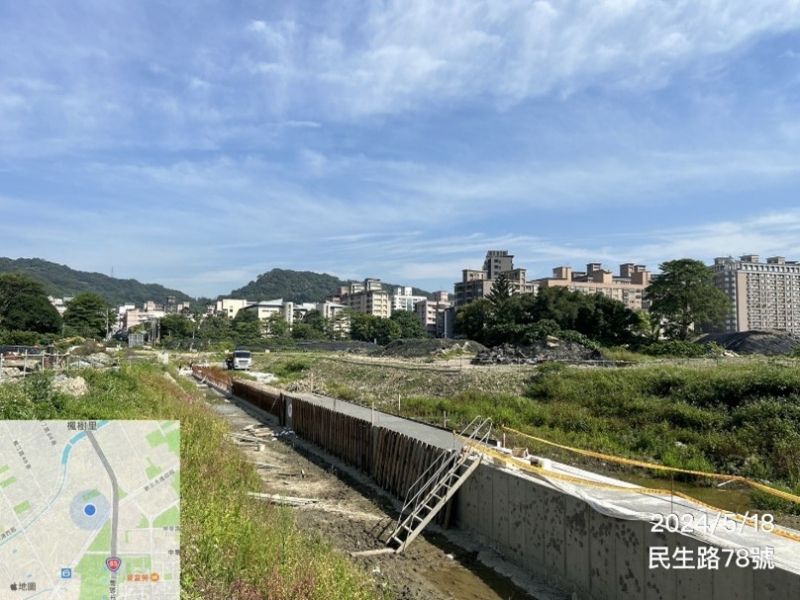

1. RD5-25M Bb802(0K+85~104)腹頂版模板組立,Bb801(0K+28~47)底版鋼線網綁紮。
2. RD8-1 Bb1100箱涵抽水。
共同管道工程
1. RD5-25M(T_5-2_9~T_5-2_11 )分歧部開挖,RD7-3分歧部開挖。
2. RD7-4-2共同管道開挖。
污水工程
1. A1034→A1035∮1000mm推進施作。
2. A0016-1→A0016∮500mm推進施作。

5-25M Bb802(0K+85~104)腹頂版模板組立

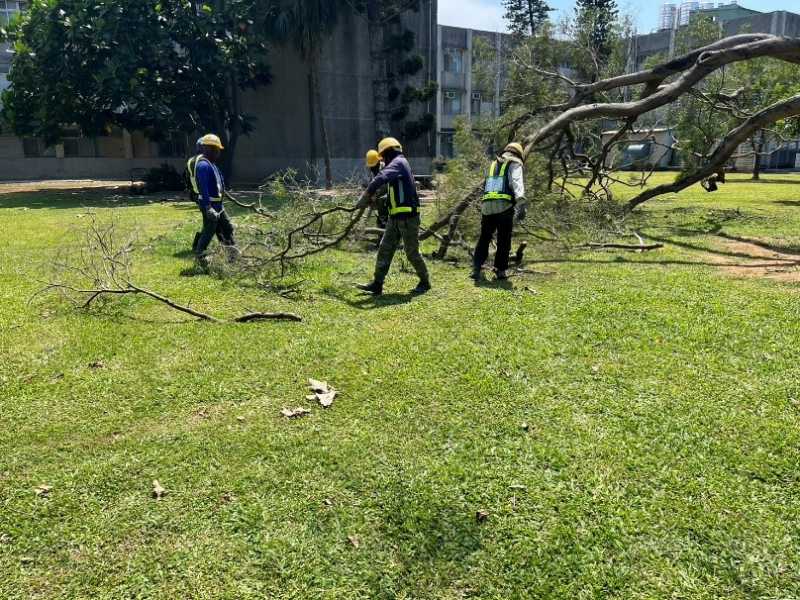

貴子路19號修女院內樹木清除

商二A5坵塊清除掘除

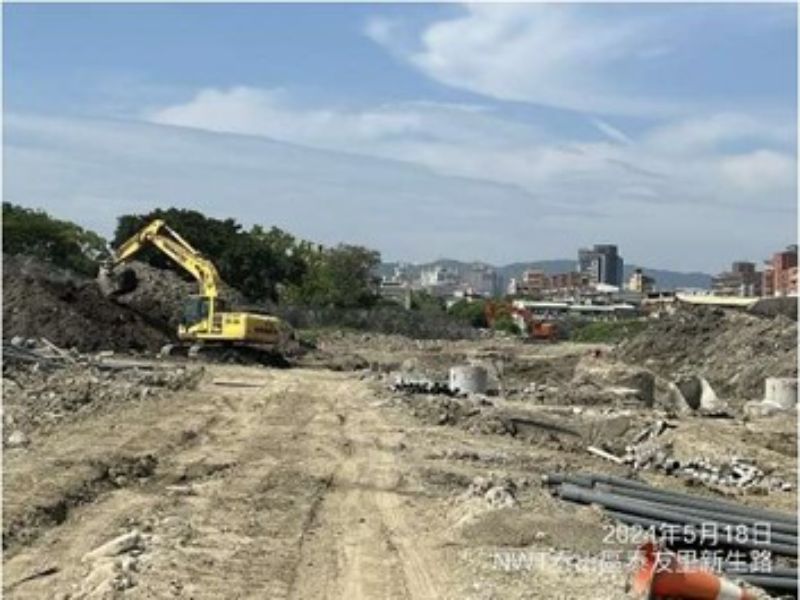

住三A58坵塊營建混合物調運及施工便道地坪整理
7-4-2共同管道開挖
A1034→A1035∮1000mm推進施作
