本日天氣 : 上午陰、下午陰
本日施作項目

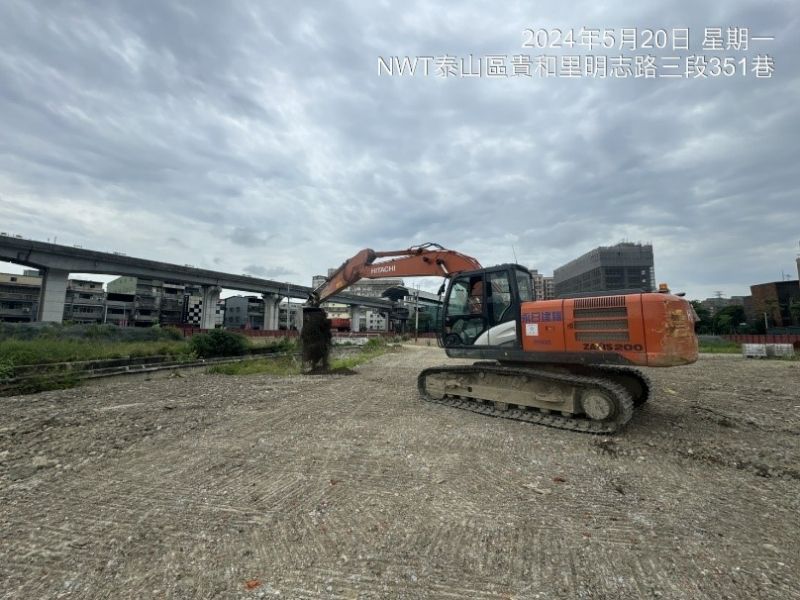

1. 公五A25坵塊基地開挖、營建混合物調運。
2. 住三A56坵塊混凝土塊破除。
3. 住三A58坵塊營建混合物調運及施工便道地坪整理。
4. 住三A72坵塊(RD7-13位置)餘方土清運至住三A72坵塊暫置。

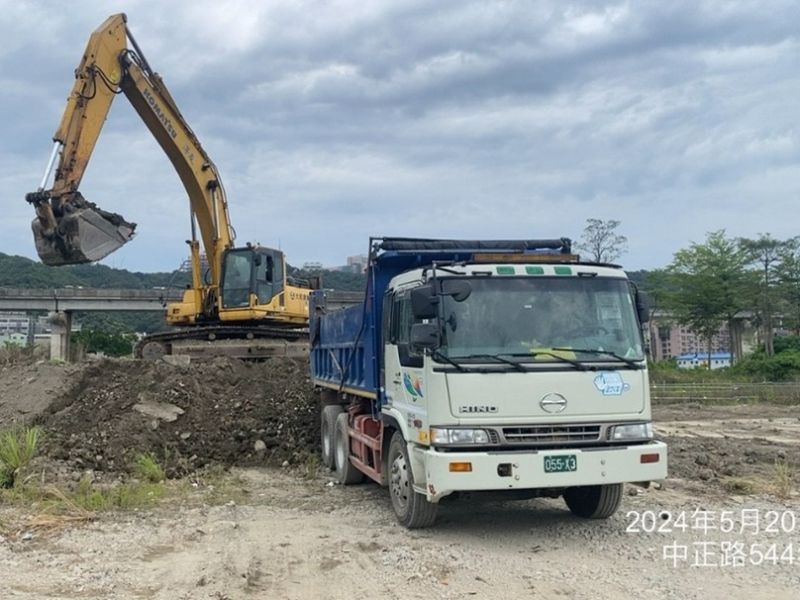

5. RD5-25M土方搬運。
排水工程

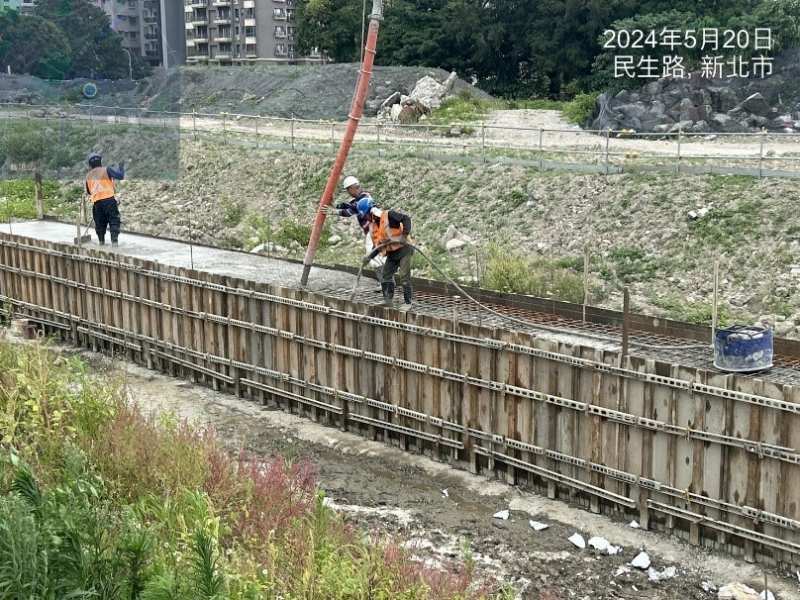

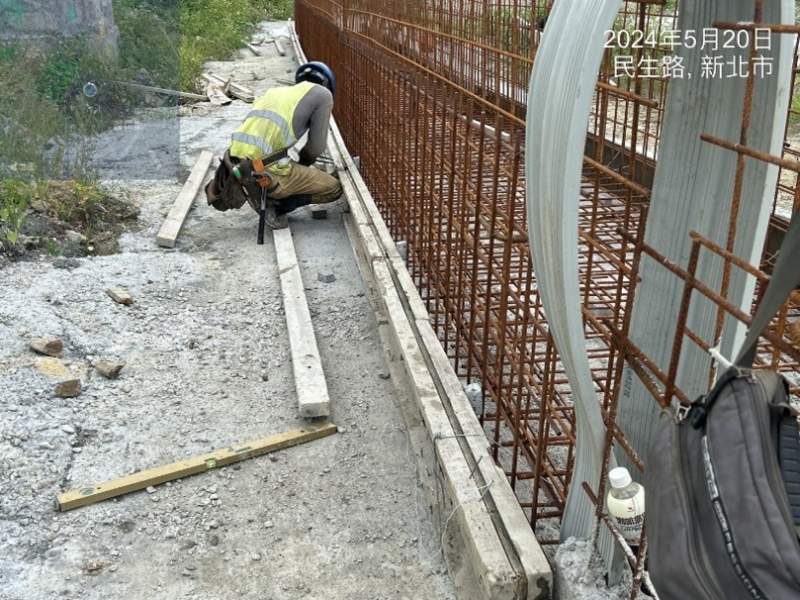

1. RD5-25M Bb802(0K+85~104)腹頂版澆置,Bb801(0K+28~47)底版模板組立及澆置。
2. RD15M-5箱涵抽水。
共同管道工程

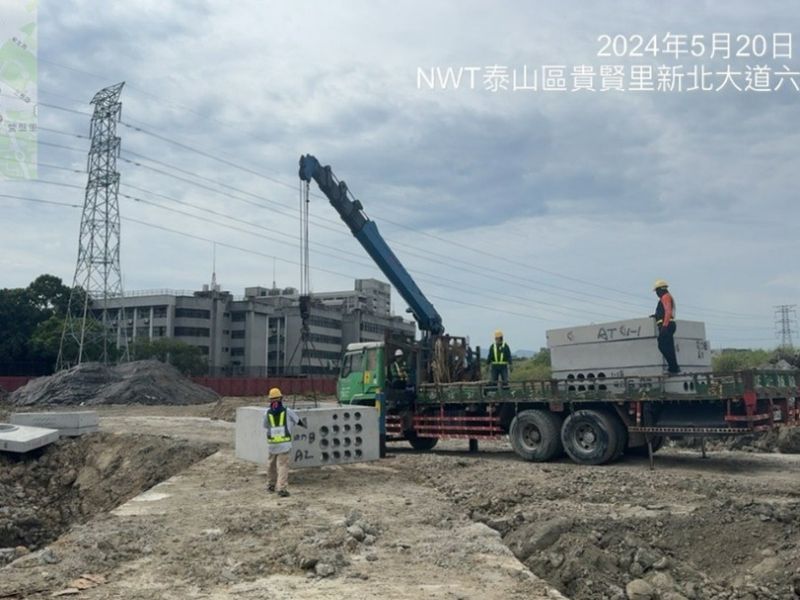

1. RD8-13分歧部吊放。
2. RD5-25M(T_5-2_9~T_5-2_11 )分歧部開挖,RD7-3分歧部開挖。
污水工程

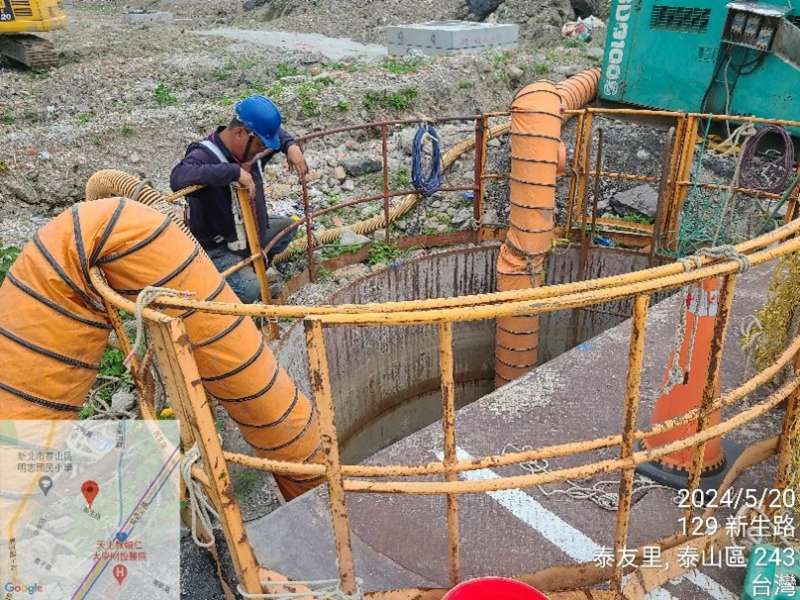

1. A1034→A1035∮1000mm推進施作。
2. A0016-1→A0016∮500mm推進機轉向作業。
5-25M Bb802(0K+85~104)腹頂版澆置
5-25M Bb801(0K+28~47)底版模板組立
住三A58坵塊施工便道地坪整理
住三A72坵塊餘方土清運
8-13分歧部吊放
A1034→A1035∮1000mm推進施作
