本日天氣 : 上午雨、下午陰
本日施作項目
1. 住三A25坵塊營建混合物清運至住三A31坵塊暫置。
2. 住三A31坵塊餘方土及營建混合物調運。
3. 住三A58坵塊清除掘除。
4. 文程路便道路基回填及夯實。
5. A5捷運站後方臨時排水開挖。
6. 民生路鴿舍竹林鋸除。
排水工程

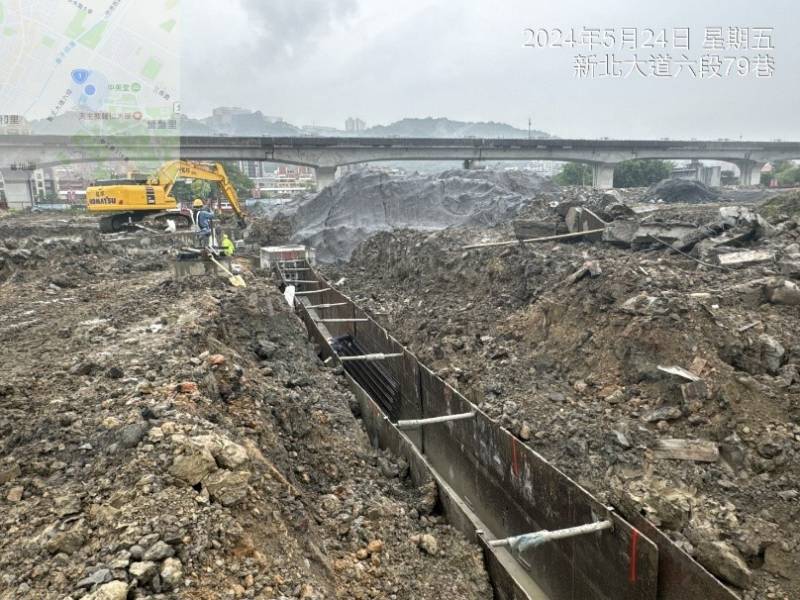

1. RD5-25M Bb801(0K+66~85)腹頂版混凝土養護。
2. RD7-2 Bb904箱涵抽水。
共同管道工程
1. RD8-13(E_8-13_03~E_8-13_05)TYPE G鋼筋綁紮、排管施作。
2. RD5-25(T_5-2_09~T_5-2_11)管道開挖,RD7-3(E_7-3_01~E_7-3_07)TYPE G排管、模板組立。
3. RD7-4-2~RD10M-26(E_7-4-2_05~E_10M-26_18)TYPE E開挖及整地。
污水工程

1. A1034→A1035∮1000mm推進撤場。

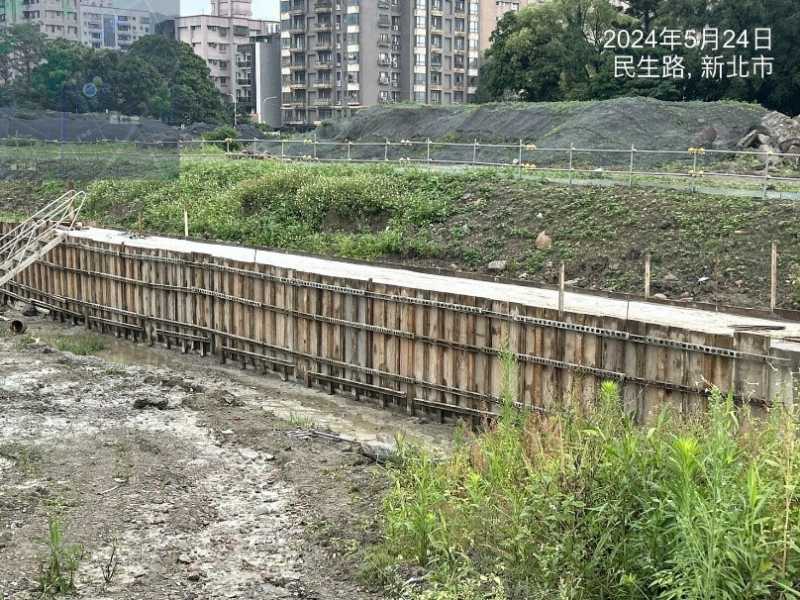

5-25M Bb801(0K+66~85)腹頂版混凝土養護

民生路鴿舍竹林鋸除

住三A58坵塊清除掘除

文程路便道路基回填及夯實
8-13 TYPE G鋼筋綁紮、排管施作
A1034→A1035∮1000mm推進撤場
