本日天氣 : 上午晴、下午陰
本日施作項目

1. 公五之一A22坵塊基地開挖、地坪整理、餘方土調運施作。
2. 住三A31坵塊無筋混凝土地坪敲除。
3. 住三A70坵塊無筋混凝土地坪敲除、清除掘除。
4. 文程路便道地坪整理及夯實。
5. RD5-25M土方搬運。
6. 中正路514巷圍籬拆除(配合便道施作),仁義路圍籬底部焊接鋼筋移除。

排水工程

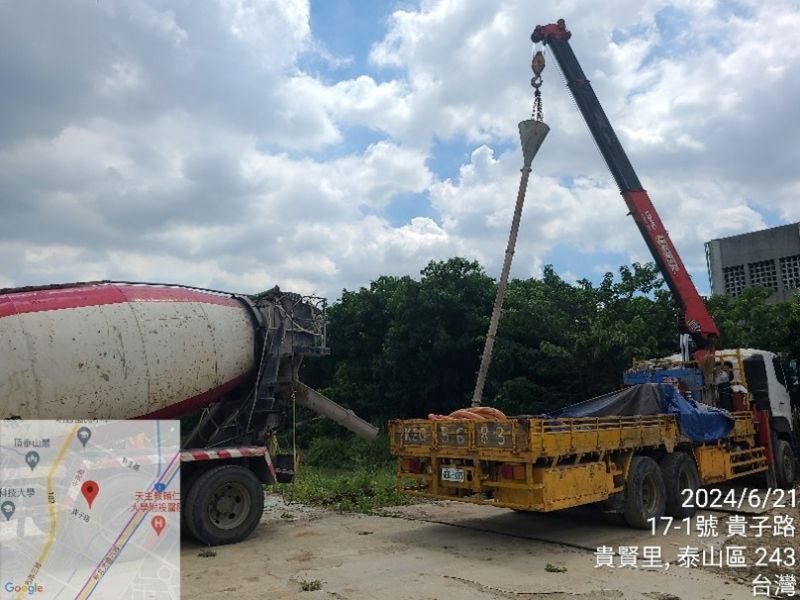

1. RD8-1 Bb1100(0K+25~80)PC澆置,RD15M產專道路Bb1212(0K+128~147)底版模板組立,Bb1212(0K+90~109)底版鋼線網綁紮。

共同管道工程
1. RD7-3(E_7-3_01、T_7-3_01、E_7-3_01)分歧部吊放,RD5-25M(T_5-2_06、T_5-2_08)分歧部開挖,RD15M-1(E_15M-1_09~T_15M-1_15、E_15M-1_10~T_15M-1_16)TYPE I及TYPE F3鋼筋綁紮、排管、模板組立,RD15M-1(0K+260~455)、RD15M-5(0K+20~215)左側及右側回填。
2. RD7-10(E_7-10_11、T_7-10_09)分歧部接地系統施作,RD7-10(E_7-10_13~T_7-10_15)TYPE G鋼筋綁紮、排管、模板組立及澆置,RD8-13(E_8-13_06~T_8-13_06)TYPE I鋼筋綁紮、排管施作。
3. RD7-4-3(E_7-4-3_01)~RD7-4-2共同管道缺失改善。

污水工程
1. A1042污水人孔施作及導水槽澆置。
2. A0016-1位置(新北大道與中原路口)台電管線修復。

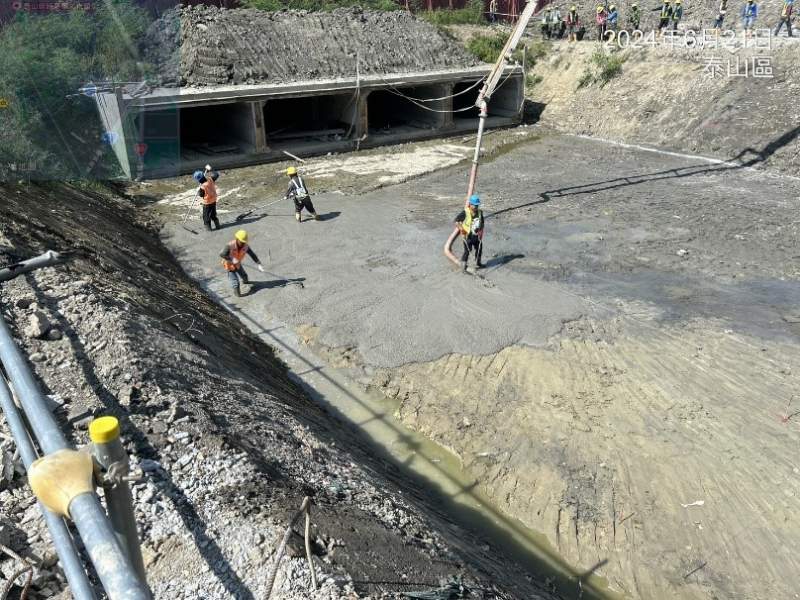

1130621工程現況8-1 Bb1100(0K+25~80)PC澆置

1130621工程現況中正路514巷圍籬拆除

1130621工程現況住三A31坵塊無筋混凝土地坪敲除

1130621工程現況文程路便道地坪整理及夯實

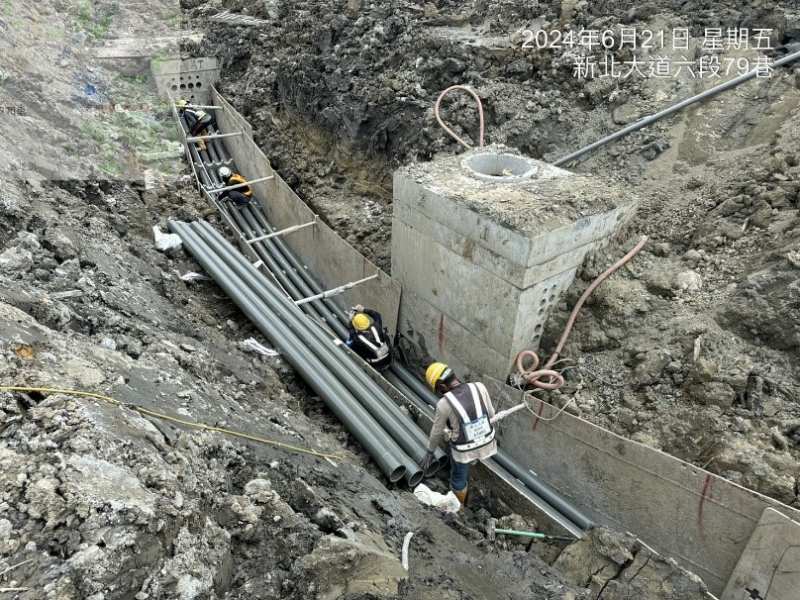

1130621工程現況7-10(E_7-10_13~T_7-10_15)TYPE G排管施作
1130621工程現況A1042污水人孔施作及導水槽澆置
