本日天氣 : 上午晴、下午晴
本日施作項目

1. 商二A7坵塊地坪整理。
2. 住三A31坵塊混凝土塊軋碎。
3. 住三A34坵塊營建混合物集中堆置。
4. 住三A34坵塊混凝土塊軋碎、集中堆置。
5. 文程路便道CLSM澆置。
6. 公兒三缺失改善。
7. RD15M-1 Bb1000(Mb10-4、Mb10-2)、RD15M-5 Bb1121(Mb11-5、Mb11-6)箱涵人孔高程放樣。
8. 貴子路周邊、修女院後方排水溝雜草清除。

排水工程
1. RD8-1 Bb1100(0K+60~80)腹頂版模板組立。
2. RD8-1 Bb1100箱涵抽水。
3. RD15M產專道路Bb1212箱涵抽水。
4. RD15M-5箱涵抽水。

共同管道工程
1. RD15M共同管道開挖,RD15M-1構造物回填,RD7-3(E_7-3_01~E_7-3_03)TYPE I、J、T鋼筋綁紮、排管、模板組立。
2. RD7-10(E_7-10_09~E_7-10_11)TYPE G排管、模板組立。
3. RD10M-1-2(E_10M-1-2_04~E_10M-1-2_05)TYPE E、(T_10M-1-2_04~管道室)TYPE D2(第一次)鋼筋綁紮、排管、模板組立及抽水。

污水工程
1. A1095-01~04段明挖機具進場準備前置作業。
2. A0016-1位置(新北大道與中原路口)161KV管道鋼筋綁紮。

3. A1034、A1035、A1246鋼環回收作業。

161KV
1. 161KV(ES-07)四迴線人孔PC澆置。

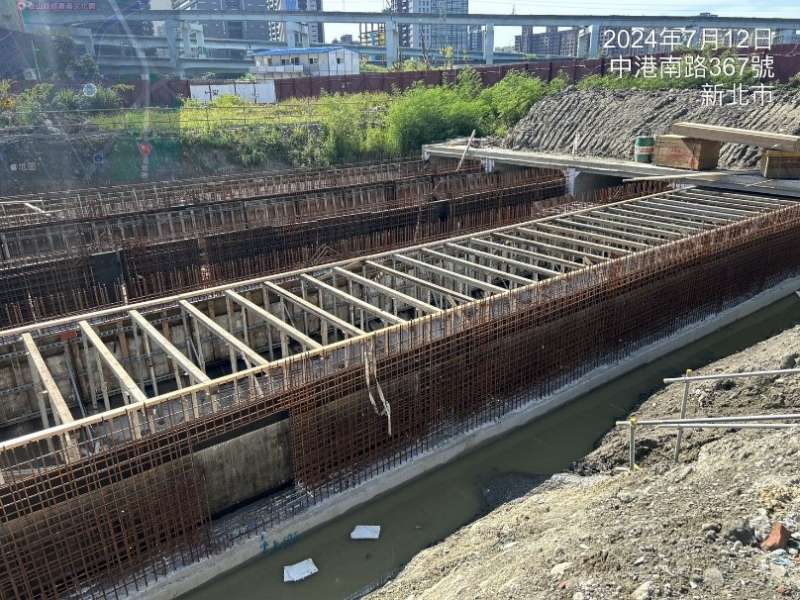

1130712工程現況8-1 Bb1100(0K+60~80)腹頂版模板組立

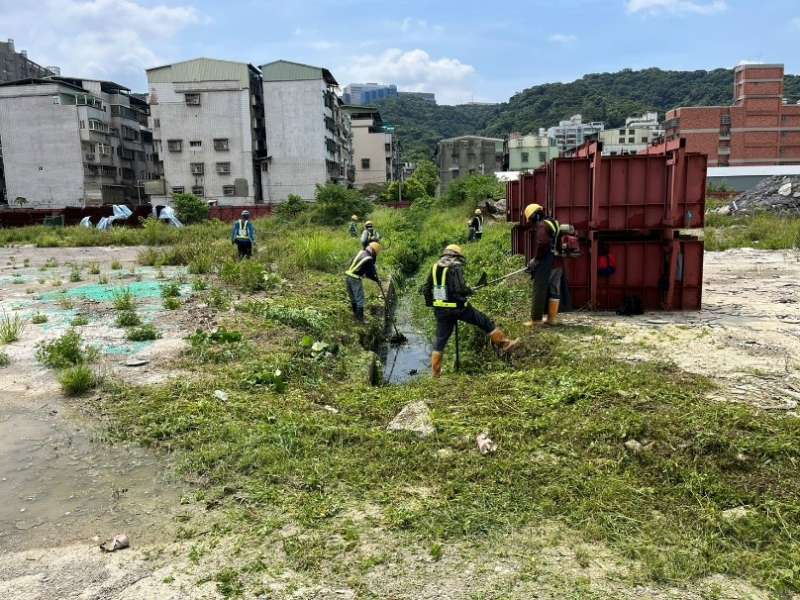

1130712工程現況貴子路修女院後方排水溝雜草清除

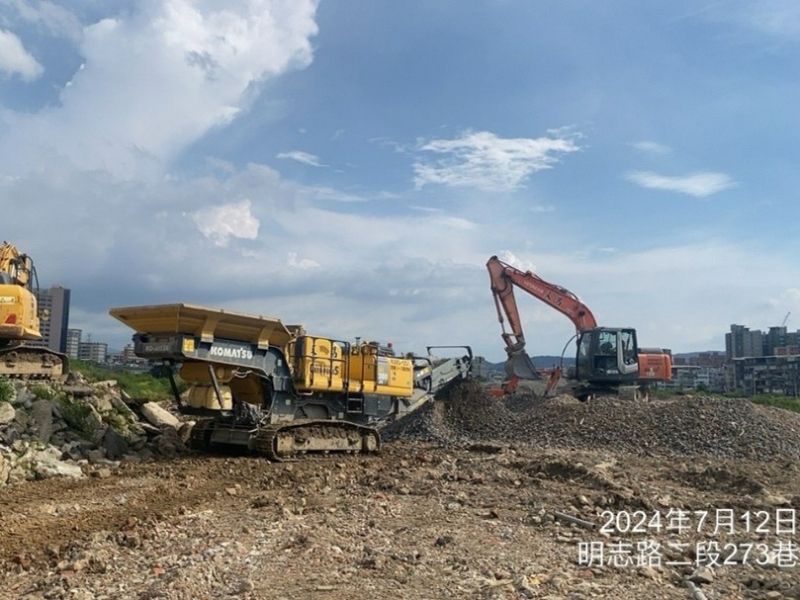

1130712工程現況住三A34坵塊混凝土塊軋碎、集中堆置

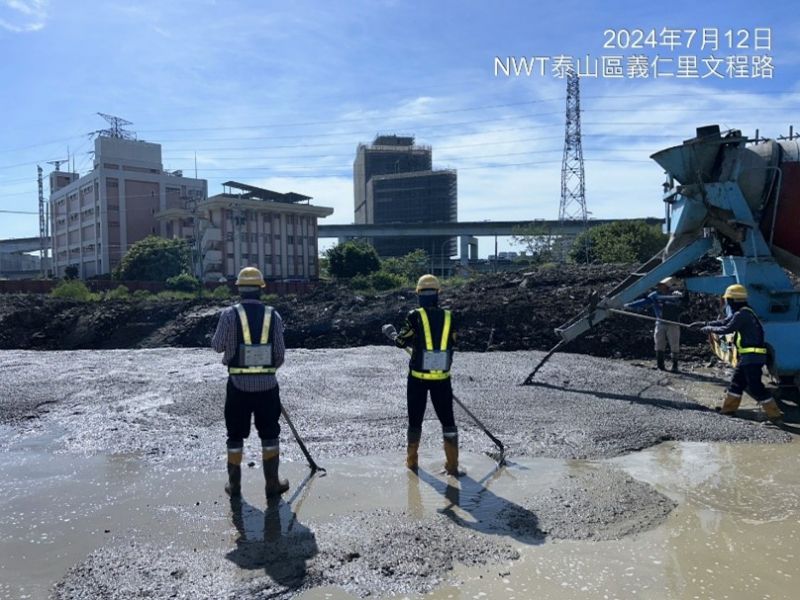

1130712工程現況文程路便道CLSM澆置

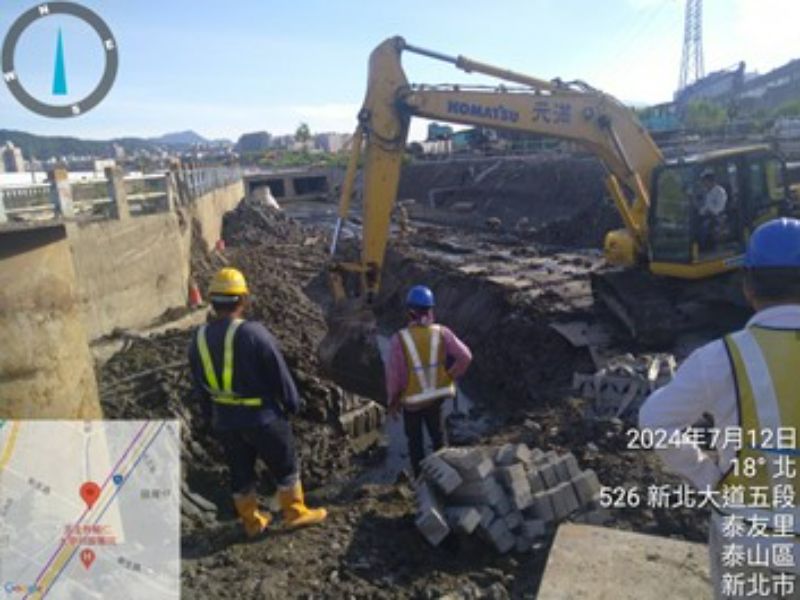

1130712工程現況10M-1-2共同管道施作
1130712工程現況A1034、A1035、A1246鋼環回收作業
