本日天氣 : 上午晴、下午晴
本日施作項目

1. RD7-9-2箱涵開挖。
2. RD15M土方整理。
3. 住三A28坵塊混凝土塊軋碎。
4. RD10M-32箱涵開挖前清除掘除、車行路徑整地。
5. 泰林路改道餘土整平及搬運。
6. 全興路改道雜草清除。
7. 公兒三雜草清除。
8. RD4-3-2共同管道抽水。
9. 明志路二段273巷16弄紐澤西護欄吊運。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
12.A49、A68、A69坵塊整地高程放樣,RD7-4-3(T7、T8)、RD15M(E6、T6)分歧部四角點及PC高程放樣。

排水工程
1. RD15M-1側溝鋼筋綁紮。

共同管道工程
1. RD7-13(E_7-13_12)~RD12M-1(E_12M-1_10)TYPE E鋼筋綁紮、排管、模板組立及澆置。
2. RD4-3-2(T_4-3-2_04~E_4-3-2_05)TYPE H排管、模板組立及澆置。
3. RD15M(E_15_01~E_15_02)TYPE L橫交管、(T_15_01~T_15_02)TYPE M橫交管、(E_15_03~E_15_04)TYPE L橫交管排管、模板組立及澆置,(T_15_03~T_15_05)TYPE H鋼筋綁紮,RD15M(E_15_06、T_15_06)分歧部開挖及PC澆置。
4. RD6-1(E_6-1-20M_06~E_6-1-20M_10)TYPE H開挖及PC澆置。
5. RD7-4-3(7-4-3_04~_7-4-3_06)管道修復,(T_7-4-3_07、T_7-4-3_08)分歧部開挖及PC澆置。
6. RD7-4-3分歧部吊運。

污水工程
1. A1155、A1028-R、A1181、A1182、A1183、A1184污水人孔漏水試驗前置作業。

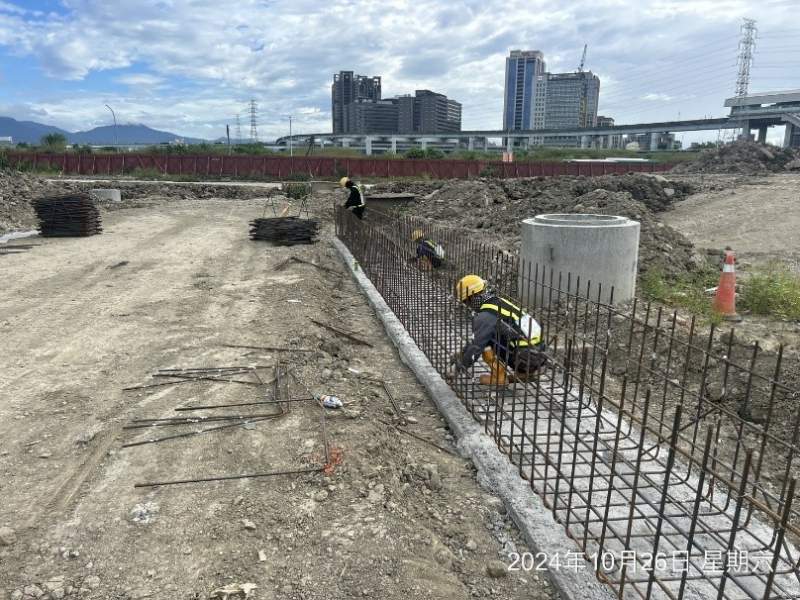

1131026工程現況15M-1側溝鋼筋綁紮

1131026工程現況公兒三雜草清除

1131026工程現況7-9-2箱涵開挖

1131026工程現況住三A28坵塊混凝土塊軋碎

1131026工程現況4-3-2(T_4-3-2_04~E_4-3-2_05)TYPE H施作

1131026工程現況7-13~12M-1 TYPE E鋼筋綁紮
