本日天氣 : 上午陰、下午陰
本日施作項目

1. 兒二之一A14坵塊土方搬運住三A20坵塊。

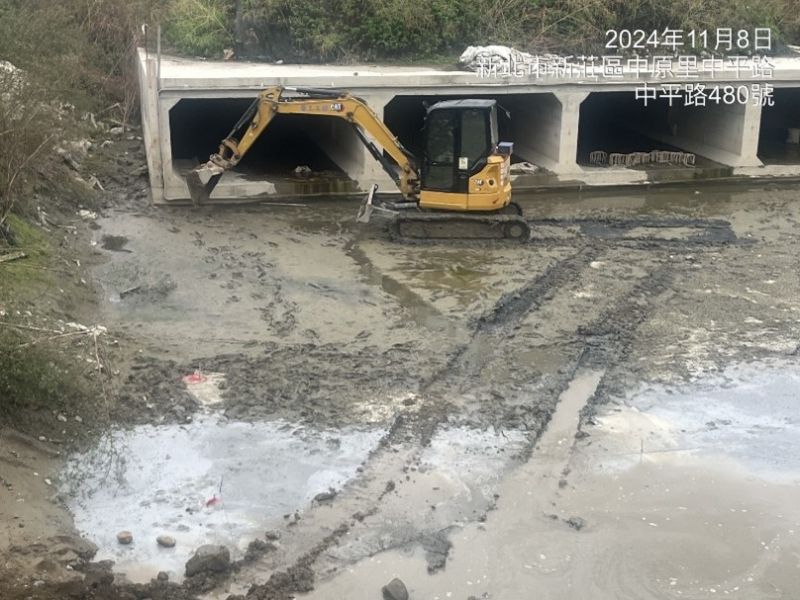

2. RD10M-32臨時河道開挖。
3. 泰林路改道CLSM澆置。
4. 泰林路臨時施工便道行車路徑清除掘除。
5. RD10M-5土方整理。

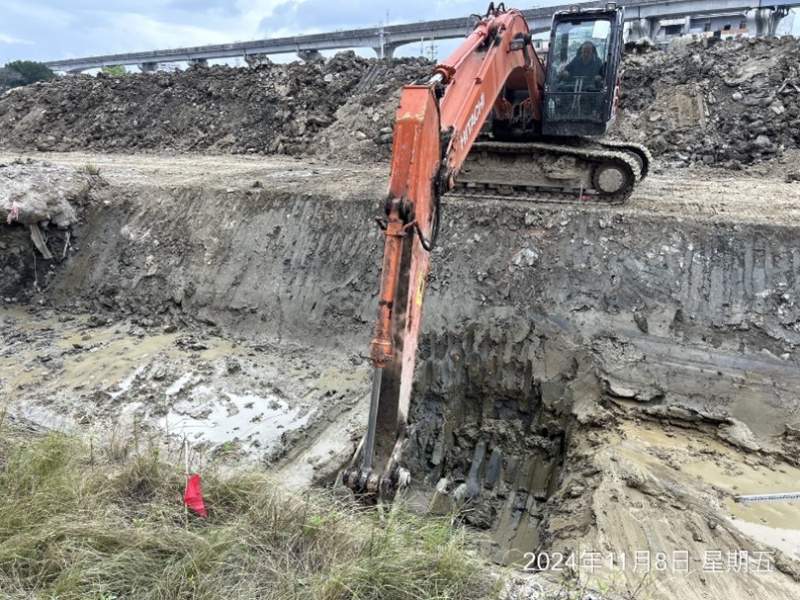

6. RD7-11 Bc102土方整理及堆置、箱涵開挖及細部修整、橫交管開挖。
7. RD8-1 Bb1100箱涵淤泥清除。

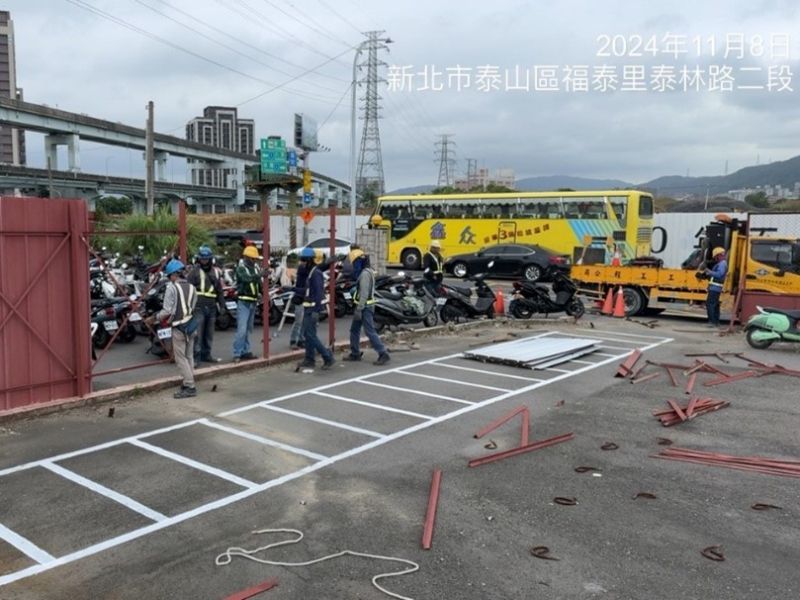

8. A5泰山站旁圍籬施作。
9. A5泰山站旁雜草清除。
10.RD4-3-2共同管道抽水。
11.RD7-9-2箱涵抽水。
12.公兒六Bc401-1~2箱涵抽水。
13.工區防塵網及安全欄杆施作。
14.工區灑水。

排水工程

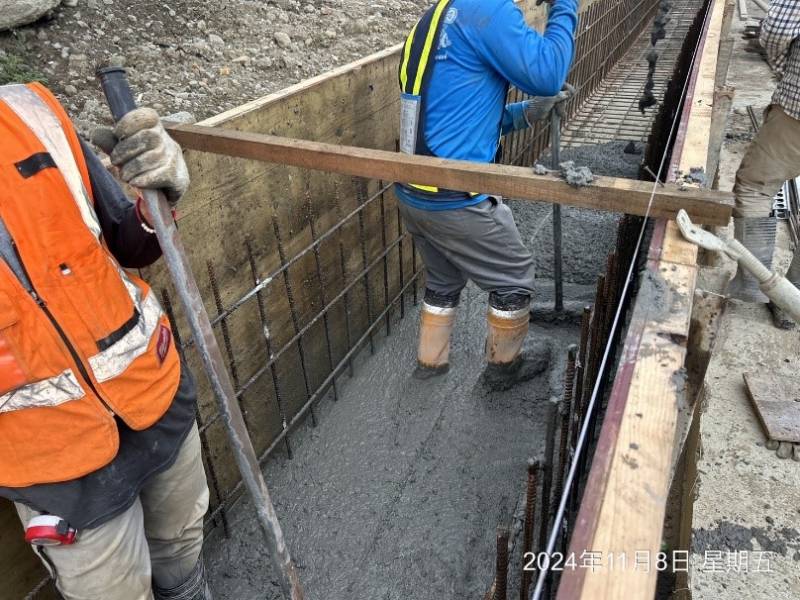

1. RD15M-5 U483(0K+55~75)、U482(0K+50~70)側溝底版澆置。

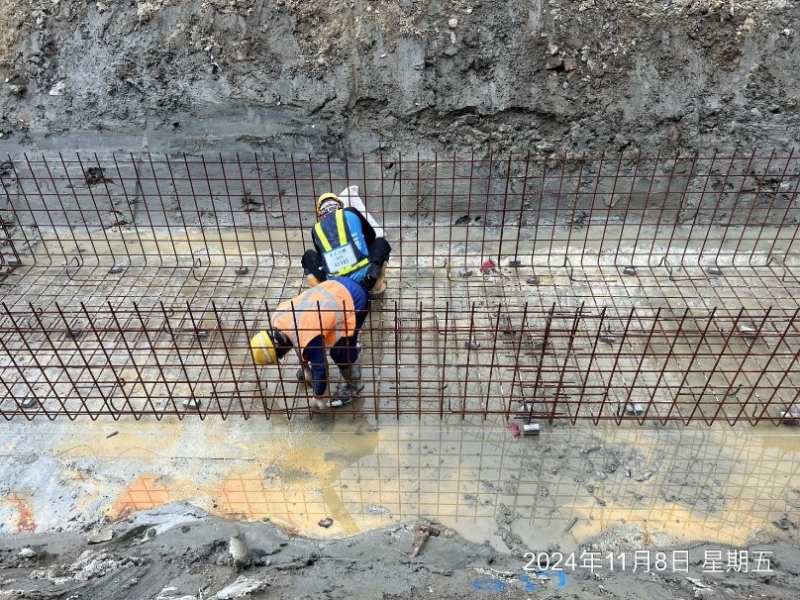

2. RD7-11 Bc102(0K+587~616)底版鋼線網綁紮。

共同管道工程

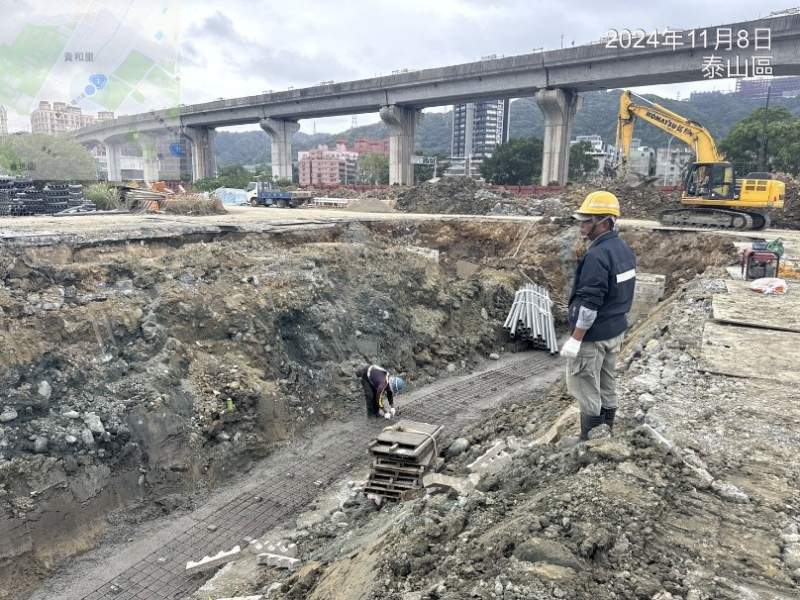

1. RD7-13(T_7-13_07~E_7-13_09)TYPE H鋼筋綁紮、排管、模板組立及澆置;(T_7-13_10)~RD12M-1(T_12M-1_18)TYPE D1鋼筋綁紮。
2. RD4-3-2(E_4-3-2_05~E_4-3-2_06)TYPE E鋼筋綁紮。
3. RD6-1-20M(E_6-1-20M_06~E_6-1-20M_10)TYPE I鋼筋綁紮。
4. RD15M(T_15_03~T_15_05)TYPE I鋼筋綁紮、排管施作。
5. RD7-7(T_7-7_01)~RD7-4-2(T_7-4-2_06)TYPE H、RD7-4-2(E_7-4-2_05~E_7-4-2_06)TYPE L橫交管鋼筋綁紮、排管、模板組立,(T_7-4-2_04~T_7-4-2_06)TYPE H鋼筋綁紮。

1131108工程現況15M-5 U483、U482側溝底版澆置
1131108工程現況7-11 Bc102(0K+587~616)底版鋼線網綁紮
1131108工程現況7-11 Bc102橫交管開挖
1131108工程現況8-1 Bb1100箱涵淤泥清除
1131108工程現況7-13(T_7-13_07~E_7-13_09)TYPE H鋼筋綁紮
1131108工程現況A5泰山站旁圍籬施作
