本日天氣 : 上午陰、下午陰
本日施作項目

1. 兒二之一A14坵塊既有水溝及人行道敲除、土方搬運至住三A24坵塊。
2. 住三A20坵塊混凝土塊軋碎、集中堆置。
3. RD10M-32臨時河道開挖及鋼線網綁紮。
4. 全興路改道級配鋪設。
5. 泰林路改道兩側水溝開挖。
6. RD15M-1土方整理。
7. 文程路全阻隔式圍籬拆除。
8. 文程路圍籬材料回收作業。
9. 中港西路-民權街41巷圍籬警示燈、拒馬、交通錐及連桿安裝。
10.A5捷運站機車停車場標線劃設。
11. RD4-3-2共同管道抽水。
12.公兒六Bc401-1箱涵抽水。
13.RD8-1 Bb1100箱涵抽水。
14.RD7-11 Bc102箱涵抽水。
15.工區防塵網及安全欄杆施作。
16.工區灑水。

排水工程
1. RD8-1 Bb1100(0K+140~158.9)底版鋼線網綁紮、模板組立,(0K+156.7~200)底版鋼線網綁紮、模板組立及澆置。
2. RD7-11 Bc102(0K+596~615)腹頂版、(0K+577~596)底版澆置。
3. 公兒六Bc401-1(0K+105~120)腹頂版模板組立。

共同管道工程
1. RD7-13(E_7-13_07、E_7-13_08)分歧部、(E_7-13_09~T_7-13_09)TYPE I開挖及PC澆置,RD7-13調土施作。
2. RD4-3-2(T_4-3-2_04)~RD7-4-1(E_7-4-1_02)TYPE E鋼筋綁紮,RD4-3-2(E_4-3-2_05)~RD7-4-1(E_7-4-1_01)TYPE E開挖及PC澆置。
3. RD6-1-20M(T_6-1-20M_08)TYPE T及TYPE t排管、模板組立。
4. RD15M(T_15_04~E_15_06)TYPE I、RD15M(E_15_04)~RD10M-5(E_10-5_02)TYPE E排管、模板組立及澆置。
5. 共同管道鋼筋加工作業。
6. 預鑄分歧部材料進場。

污水工程

1. A1091-Ra污水工作井試挖作業。

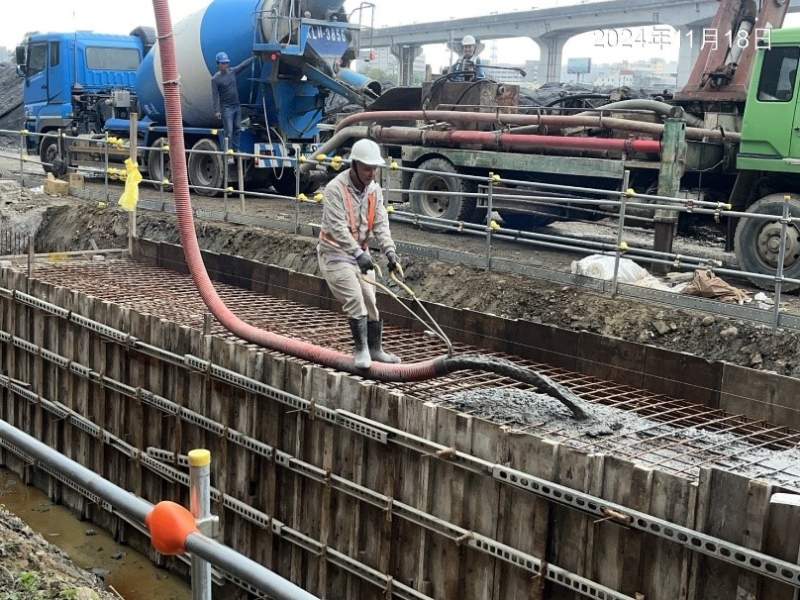

1131118工程現況7-11 Bc102(0K+596~615)腹頂版澆置

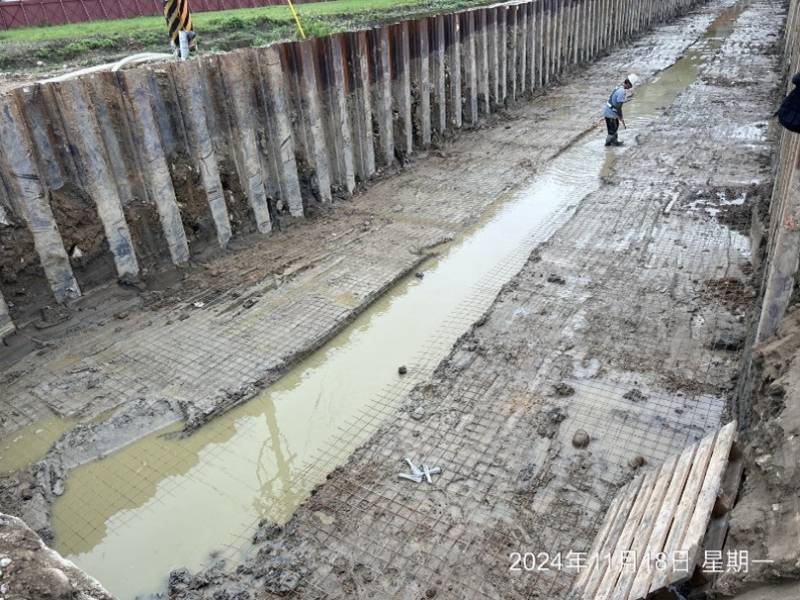

1131118工程現況10M-32臨時河道鋼線網綁紮

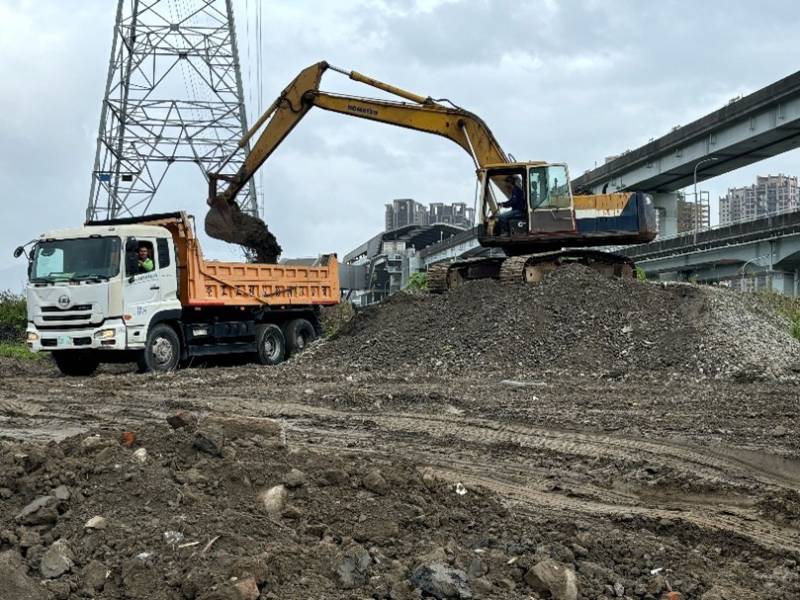

1131118工程現況住三A20坵塊混凝土塊軋碎、集中堆置
1131118工程現況全興路改道級配鋪設

1131118工程現況共同管道鋼筋加工作業
1131118工程現況A1091-Ra污水工作井試挖作業
