本日天氣 : 上午陰、下午陰
本日施作項目

1. 住三A8坵塊地坪整理。
2. 貴子路箱涵滯洪池水路開挖。
3. RD15M產專道路行車路徑模板拆除。
4. RD7-4-3 U191側溝開挖及細部修整。
5. 四孔箱涵樑柱結構水線及高程放樣。
6. 公兒三碎石清理。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

排水工程
1. RD8-1 Bb1100(0K+10~25)底版鋼線網綁紮、模板組立。

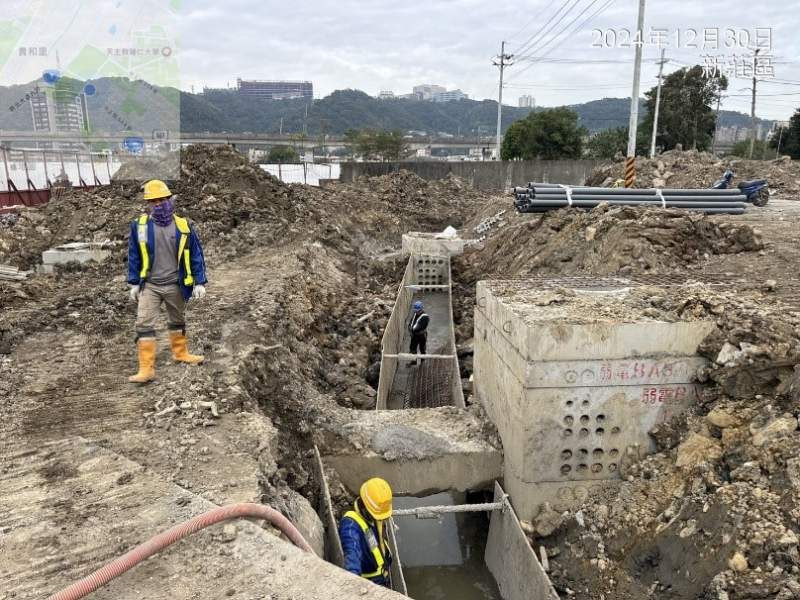

2. RD10M-32 Ba004(0K+120~140)底版澆置。
3. RD15M-1 U478(0K+68~73.5)、U476(0K+70~90)、U477(0K+0~4)側溝底版澆置,RD15M-5 U453(0K+15~35)、U452(0K+5~25)側溝底版及牆身澆置。

共同管道工程
1. RD7-13(E_7-13_15~T_7-13_15)TYPE G、(E_7-13_16~T_7-13_16)TYPE I、(E_7-13_18~T_7-13_18)TYPE J、(E_7-13_17~T_7-13_17)TYPE H、RD7-9-2(E_7-9-2_12~T_7-9-2_12)TYPE G鋼筋綁紮、排管、模板組立,RD7-13(E_7-13_15)~RD7-9-3(T_7-9-3_03)TYPE H排管、模板組立。
2. RD10M-10(E_10M-10_12~E_10M-10_20)TYPE I及TYPE L(南、北側)排管、模板組立。
3. RD10M-10(E_10M-10_02~E_10M-10_10)鋼筋綁紮、排管施作。
4. RD10M-65(E_10M-65_01~E_10M-65_07)通管測試。
5. RD7-4-3(T_7-4-3_03)TYPE H管道修復。
6. RD10M-6、RD7-2鋼板樁打設、土方整理,RD10M-6(E_10M-6_04~E_10M-6_10)TYPE E開挖及PC澆置。
7. RD7-15(E_7-15_01~E_7-15_04)分歧部開挖及PC澆置。

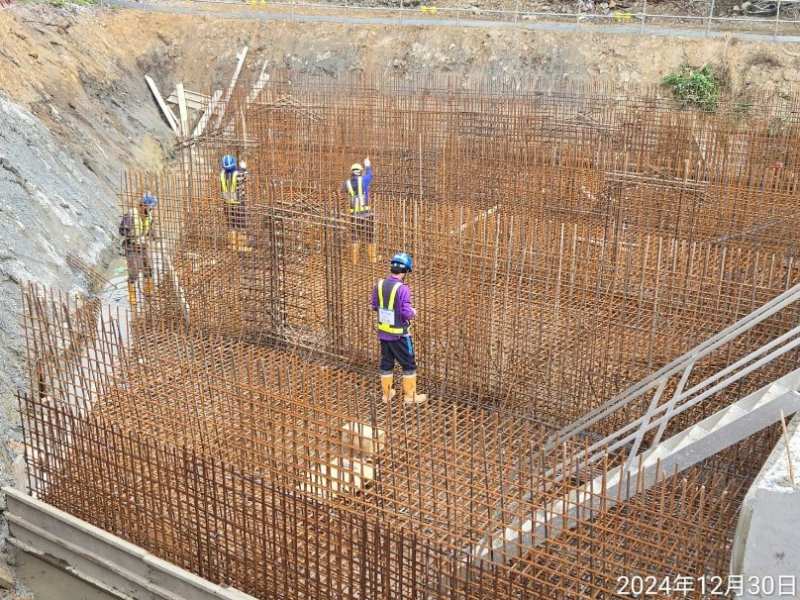

1131230工程現況8-1 Bb1100(0K+10~25)底版鋼線網綁紮

1131230工程現況10M-32 Ba004(0K+120~140)底版澆置

1131230工程現況住三A8坵塊地坪整理

1131230工程現況15M產專道路行車路徑模板拆除
1131230工程現況7-13共同管道鋼筋綁紮

1131230工程現況公兒三碎石清理
