本日施作項目
1. 泰林路改道級配鋪設。
2. RD10M-5 Bb1211箱涵開挖、土方搬運。
3. RD7-12(靠貴子坑溪箱涵)地坪整理。
4. 貴子路鋼便橋第一層地樑基礎澆置。
5. 161KV推進材料進場。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。
排水工程

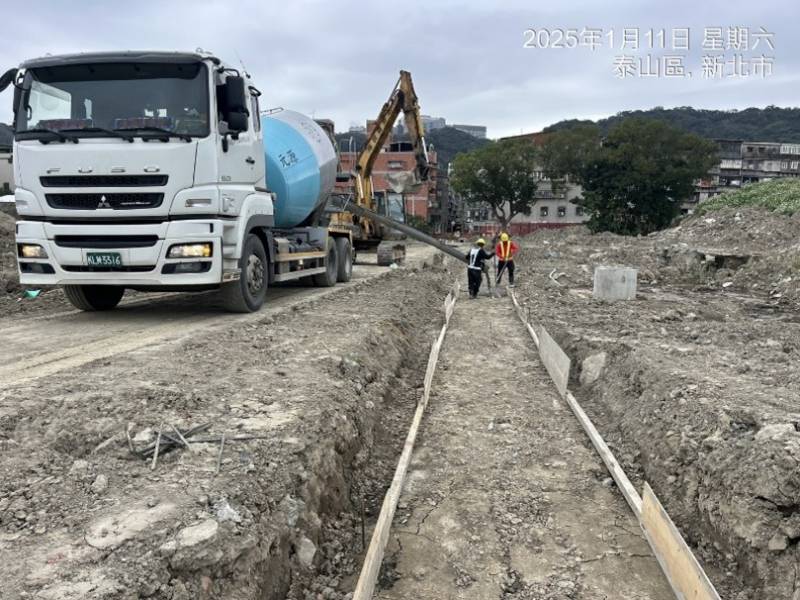

1. RD7-12 Bb101(0K+158~178、0K+198~218)底版鋼線網綁紮、模板組立及澆置。
2. RD10M-32 Ba005(0K+20~40)腹頂版模板組立、鋼線網綁紮,Ba004(-0K+7.5~7.491)PC澆置。
3. RD7-7 U166(0K+15~60)、U167(0K+0~49.7)、U168(0K+10~50.6)側溝PC模板組立及澆置。

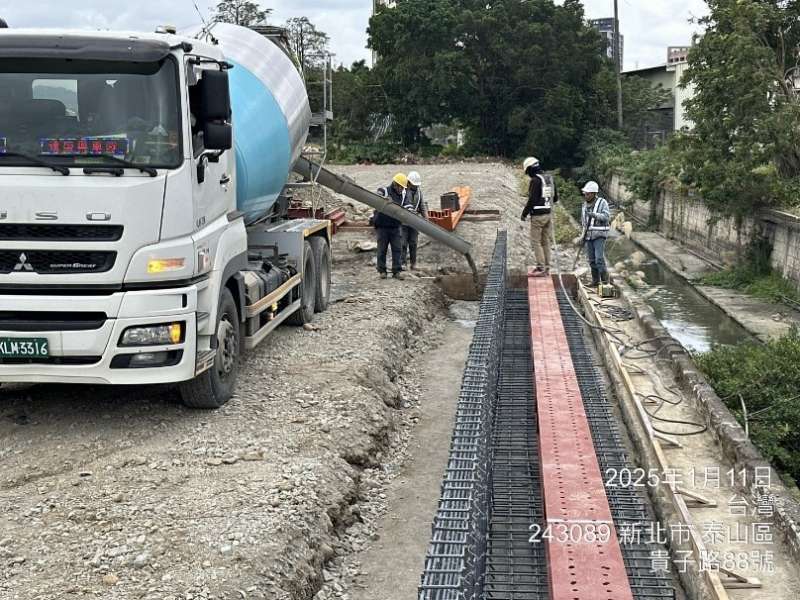

4. RD15M-1 U433(0K+15~35)、U435(0K+5~25)側溝底版及牆身澆置。
5. Bb1100四孔箱涵樑柱結構地樑及柱體鋼筋綁紮。
6. RD7-9-2 Bb204(0K+140~147.9)、Bb205(0K+315~320)底版鋼線網綁紮、模板組立。

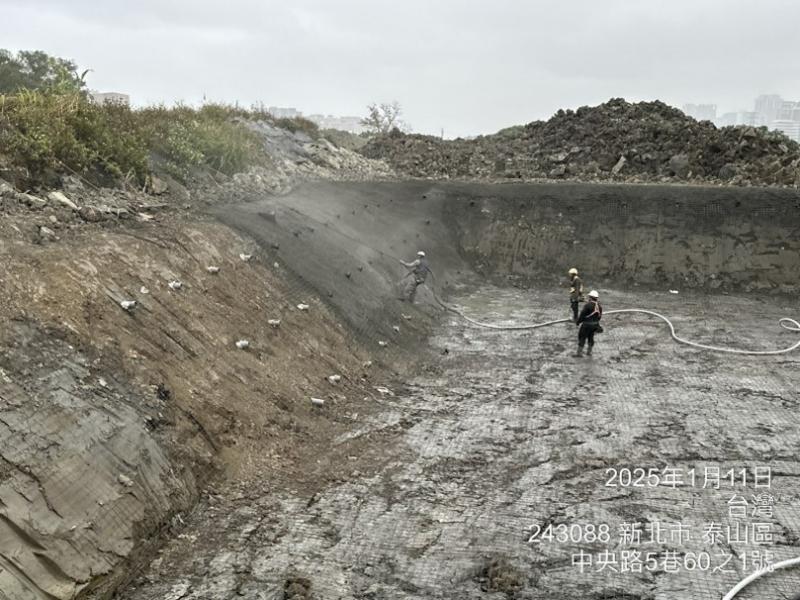

7. 貴子路箱涵滯洪池噴凝土施作。
共同管道工程
1. RD7-13(T_7-13_15~E_7-13_17)TYPE J鋼筋綁紮、排管、模板組立。
2. RD10M-6(E_10M-6_10)~RD7-2(E_7-2_08)TYPE G排管、模板組立及澆置。
3. RD10M-10(E_10M-10_02~E_10M-10_10)TYPE E開挖。
4. RD7-15(E_7-15_03~E_7-15_04)TYPE I鋼筋綁紮、排管、模板組立。
15M-1 U433(0K+15~35)側溝底版及牆身澆置
7-7 U166、U167、U168側溝PC澆置

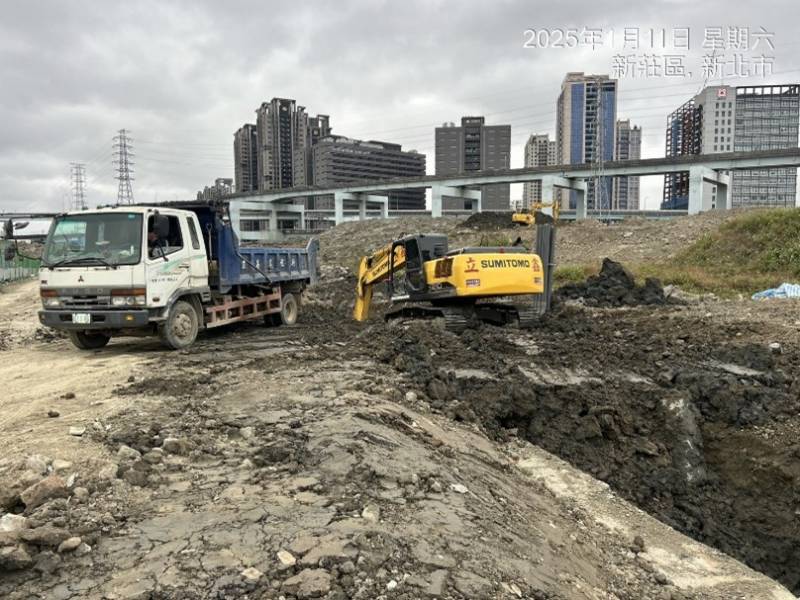

10M-5 Bb1211箱涵開挖

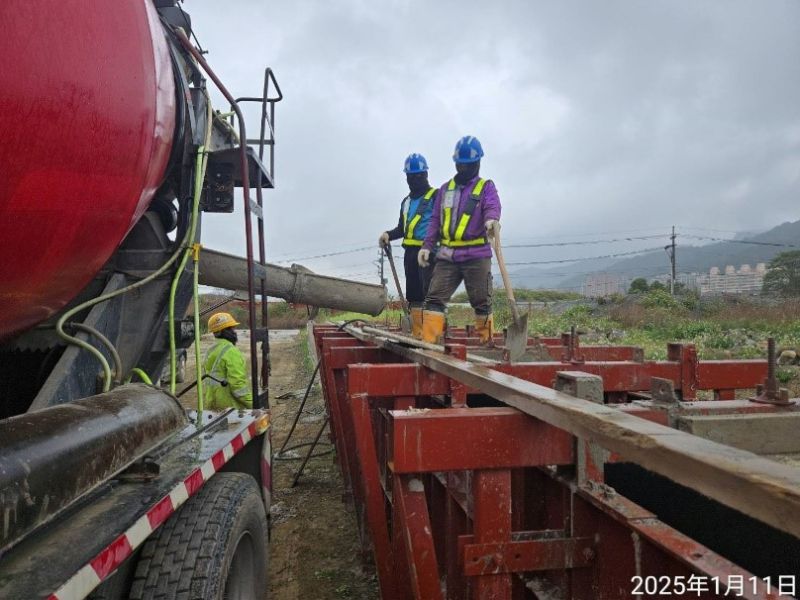

貴子路鋼便橋第一層地樑基礎澆置

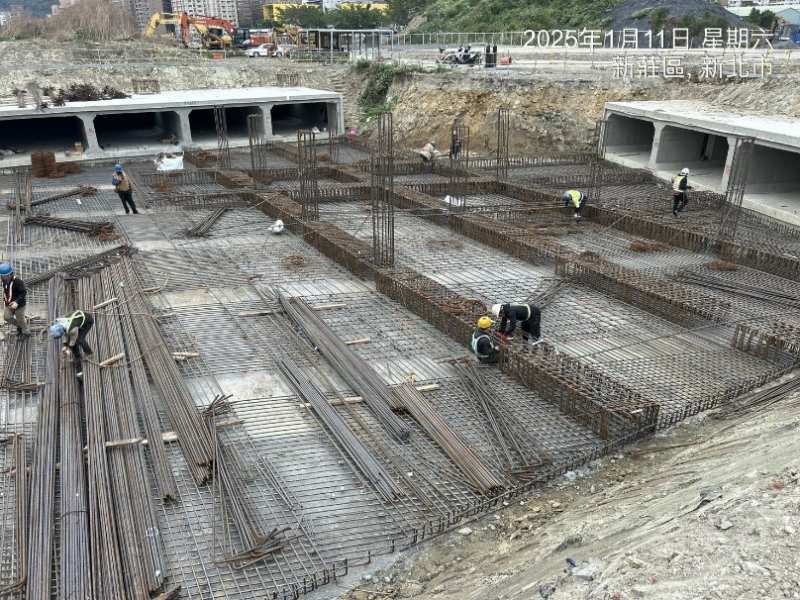

Bb1100四孔箱涵樑柱結構地樑及柱體鋼筋綁紮
貴子路箱涵滯洪池噴凝土施作
