本日天氣 : 上午陰、下午陰
本日施作項目

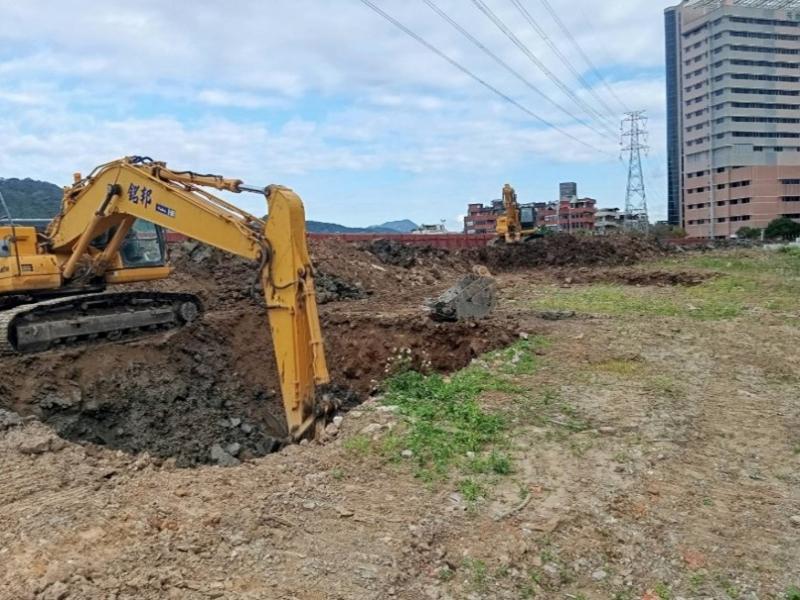

1. 住三A7、A8坵塊土方整理。

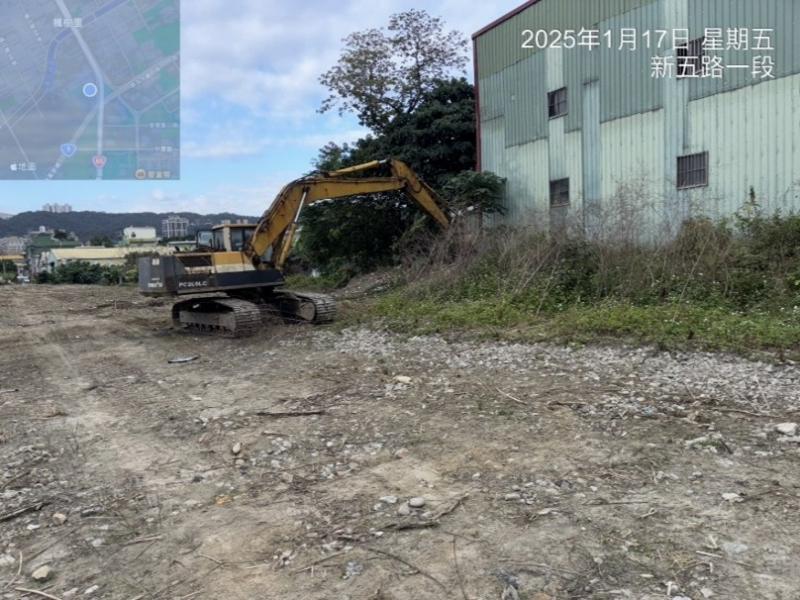

2. 佳發玩具後方地坪整理。

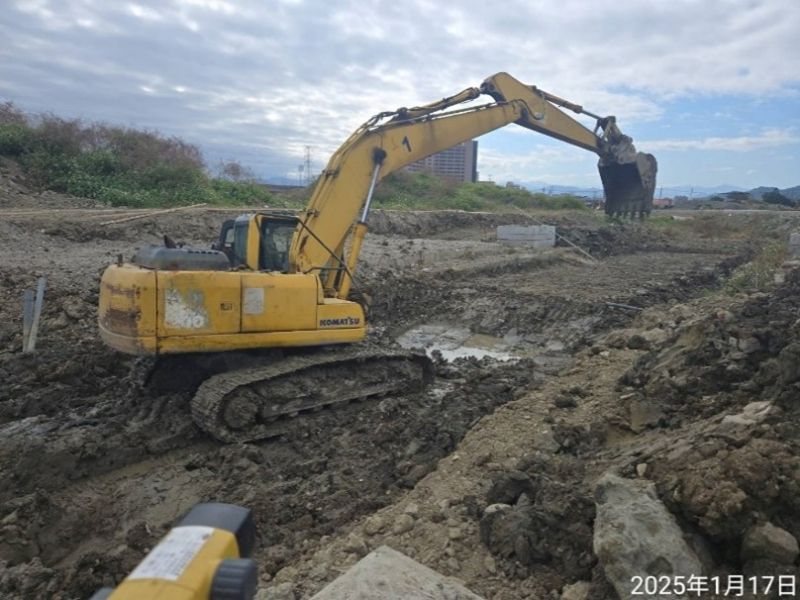

3. Bc911箱涵抽水、開挖及細部修整。
4. 貴子路出入口大門及圍籬修繕。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。
排水工程
1. RD10M-32 Ba005(0K+0~20)腹頂版、Ba004(0K+40~60)底版模板組立。

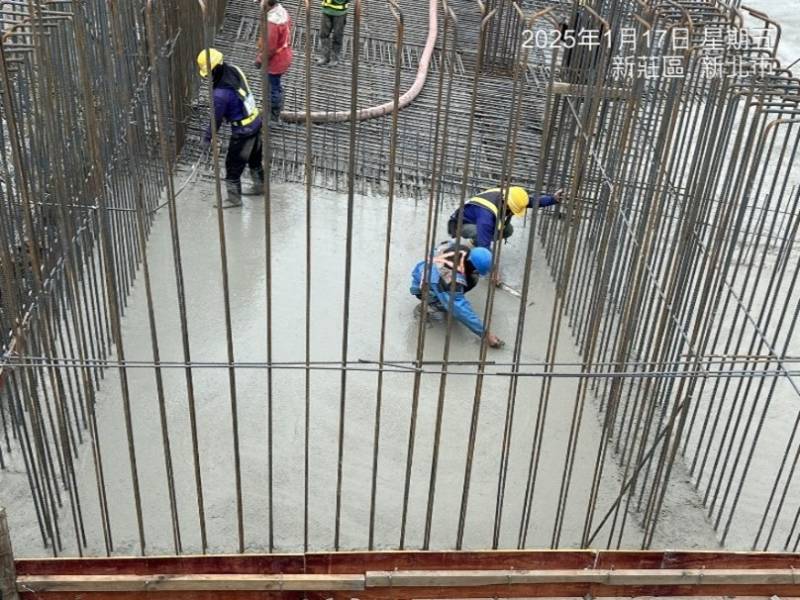

2. RD15M Bb1212(0K+76~90)底版鋼線網綁紮、模板組立及澆置。

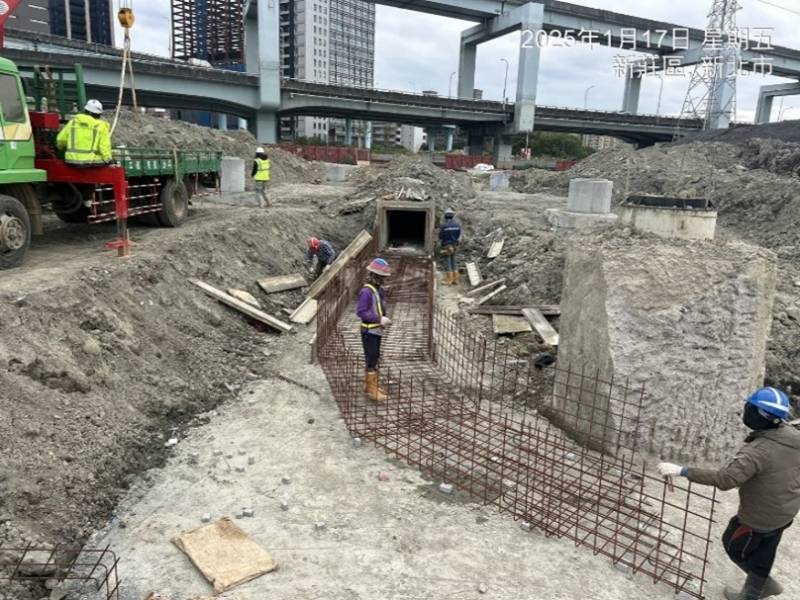

3. RD8-1 Bb1100(0K+158.9~186.7)箱涵基礎底版澆置。
共同管道工程
1. RD7-9-2(E_7-9-2_06、T_7-9-2_06、E_7-9-2_08、T_7-9-2_08)分歧部開挖及PC澆置,土方整理。
2. RD10M-65(T_10M-65_01~T_10M-65_07、T_10M-65_02~T_10M-65_08)分歧部開挖。
3. RD7-2(E_7-2_05~E_7-2_06、E_7-2_07~E_7-2_08)TYPE L橫交管、(T_7-2_05~T_7-2_06)TYPE M橫交管鋼筋綁紮、排管、模板組立,(E_7-2_06~T_7-2_08)TYPE H開挖及PC澆置。
4. RD10M-29共同管道開挖,(E_10M-29_02)TYPE E鋼筋綁紮。
5. RD10M-10(E_10M-10_06~E_10M-10_10)TYPE E排管、模板組立。
6. RD7-15(E_7-15_01~E_7-15_02)TYPE I PC澆置、鋼筋綁紮、排管施作。
7. RD15M-1共同管道開挖,(E_15M-1_02~T_15M-1_04)TYPE G排管、模板組立及澆置,(E_15M-1_07、T_15M-1_07、T_15M-1_08)分歧部接地系統施作。
污水工程

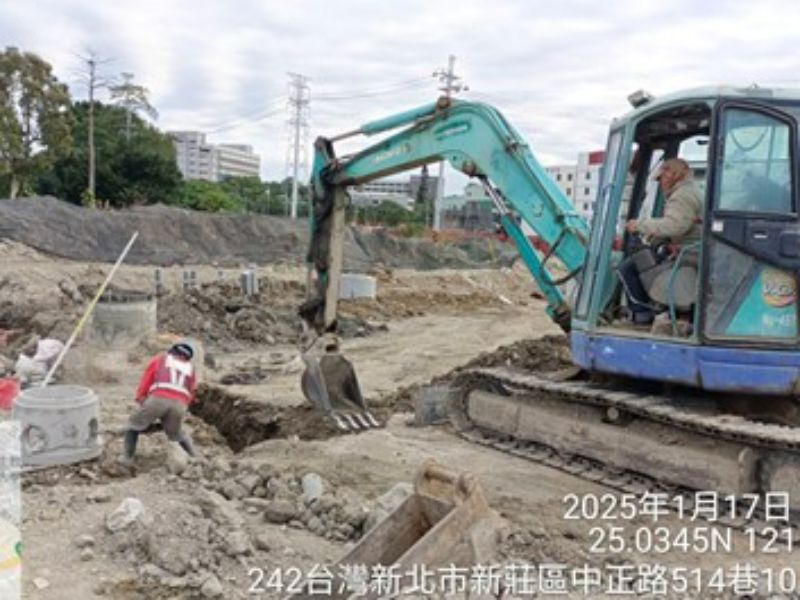

1. A1261-01~03明挖管段CLSM澆置回填,A1261-04~06明挖管段埋設、回填砂、警示帶、RC陰井施作。
161KV
1. 161KV推進井鋼板樁打設。
