本日天氣 : 上午晴、下午晴
本日施作項目
1. 住三A54坵塊既有水溝敲除。
2. 住三A55坵塊混凝土塊破除。
3. RD7-10構造物回填、土方搬運。
4. RD10M-5臨時排水及澆置動線開挖。

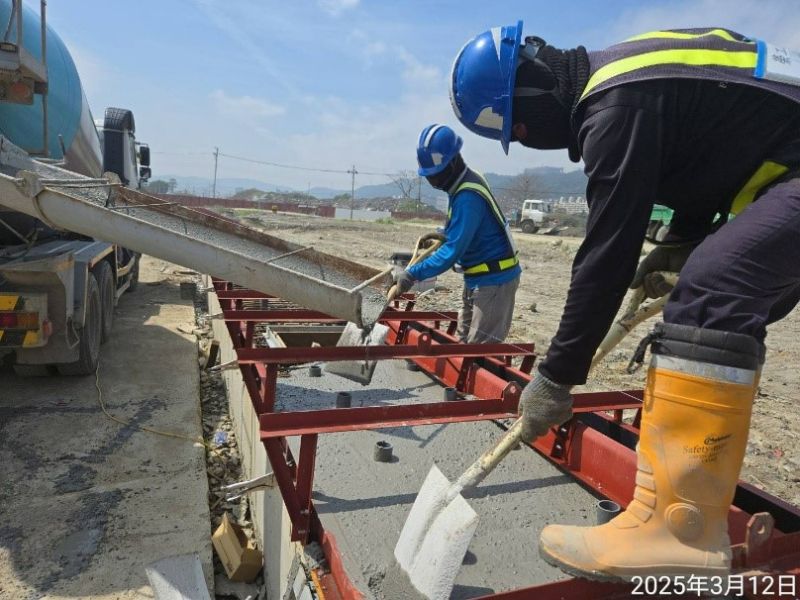

5. 仁義路到全興路臨時施工便道夯實。
6. 一號橋右岸疏洪箱涵抽水及回填。

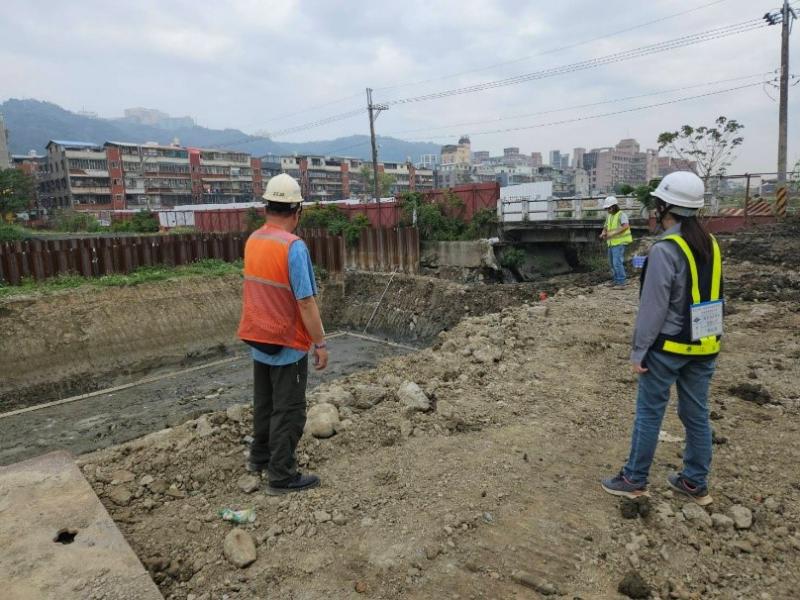

7. 文化遺址保護處理監看作業。

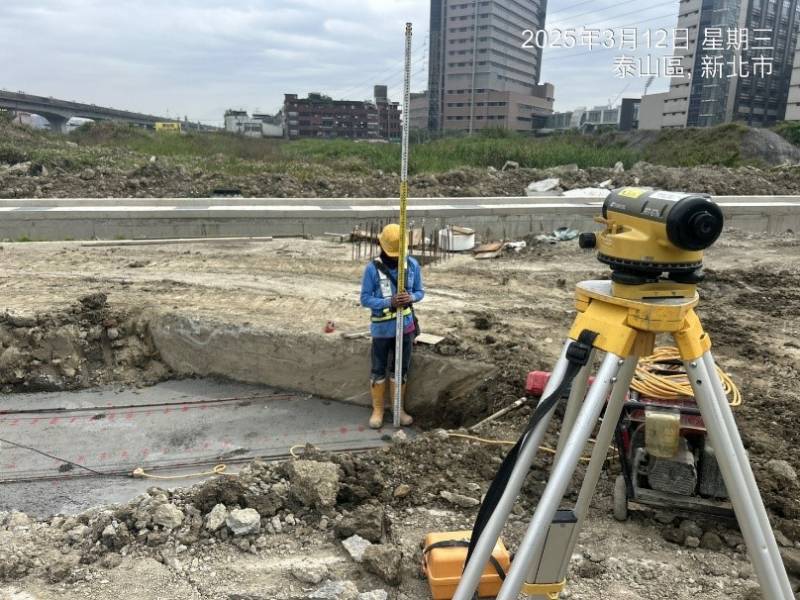

8. RD8-13 U658、RD7-4-3 U190側溝渠底高程放樣,RD15M產專道路U570側溝高程收測。

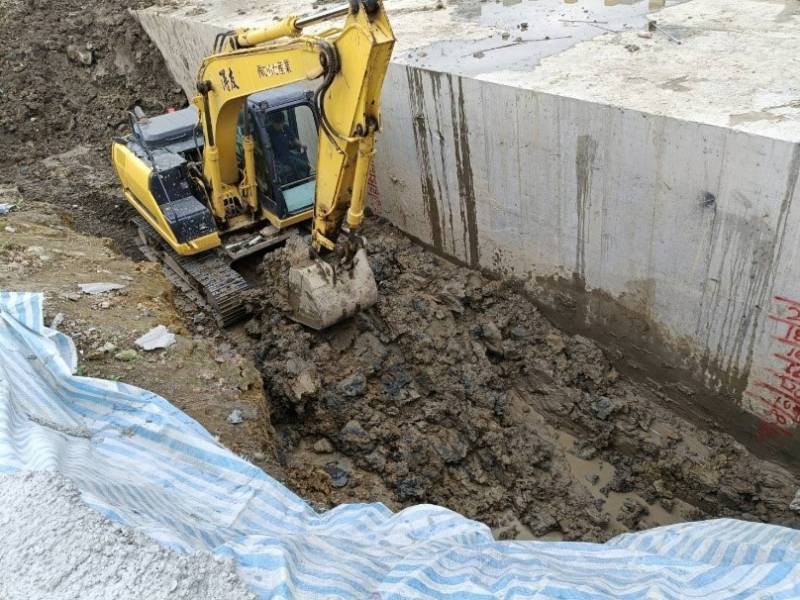

9. RD8-1 Bb1100四孔箱涵抽水。
10.A1005污水人孔抽水。
11.泰林路改道鋼筋角鐵搬運。
12.一號橋右岸疏洪箱涵封口作業。
13.全興路與中港西路口、全興路與新北大道口交通維持。
14.工區防塵網及安全欄杆施作。
15.工區灑水。
排水工程

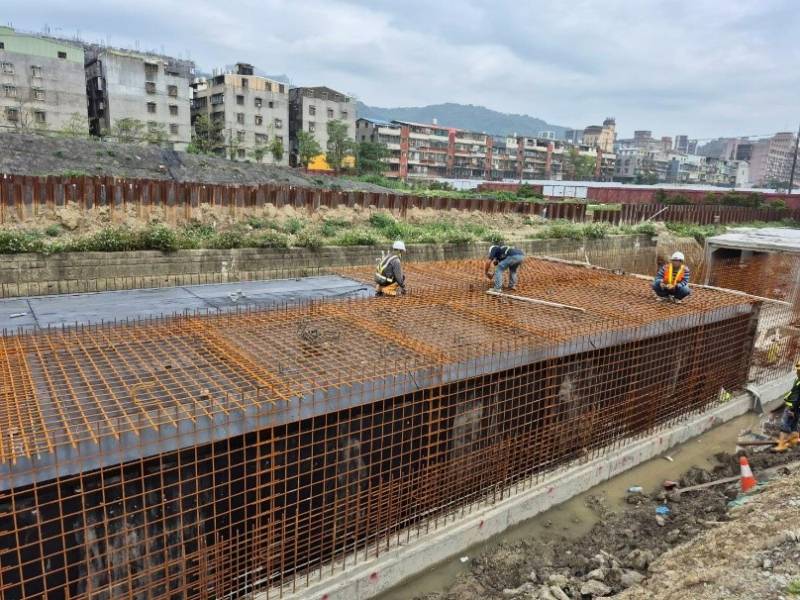

1. RD10M-32 Ba004(0K+20~40)腹頂版鋼線網綁紮、模板組立及澆置,Ba003(0K+215~234.8)箱涵開挖及PC澆置,Ba005(0K+80~91.4)牆身模板組立及澆置。
2. RD8-1 Bb1100四孔箱涵樑柱結構反樑版面鋼筋綁紮、側牆模板組立及環境整理。
3. RD10M-5 Bb1211(0K+94~113)腹頂版模板組立。
4. RD7-7 U165(0K+45~65)側溝底版及牆身鋼筋綁紮。
5. RD15M-5 U480(0K+45~65、0K+65~85)側溝蓋版及路緣石澆置,U482(0K+20~80)側溝蓋版及路緣石鋼筋綁紮。
6. RD8-13 U658(0K+60~65.4)側溝底版及牆身鋼筋綁紮、模板組立及澆置。
7. RD7-4-3 U190(0K+0~40)側溝底版及牆身鋼筋綁紮。
共同管道工程
1. RD7-9-2(T_7-9-2_12~E_7-9-2_14)TYPE G開挖及PC澆置,(E_7-9-2_10~T_7-9-2_10)TYPE I、(E_7-9-2_08~T_7-9-2_08、T_7-9-2_08~E_7-9-2_10)TYPE J、(E_7-9-2_08~T_7-9-2_08)光化箱TYPE T及TYPE t鋼筋綁紮、排管、模板組立及澆置。
2. RD15M共同管道修復。
3. RD15M-1共同管道開挖。
4. RD10M-3共同管道施作。
5. RD10M-10共同管道開挖。
6. RD10M-10(T_10M-10_11~T_10M-10_19、T_10M-10_12~T_10M-10_20)TYPE D2及TYPE N排管、模板組立。
7. RD10M-33土方整理、分歧部開挖。
8. RD10M-9分歧部開挖。
9. RD7-4-3(T_7-4-3_07)~9號橋管道室TYPE E1(第二次)開挖及PC澆置。
10.RD6-1-20(E_6-1-20M_05~E_6-1-20M_09)TYPE H排管施作、模板組立。
11.RD5-25M(E_5-2_15~E_5-2_16)TYPE L橫交管開挖及PC澆置。
12.預鑄分歧部材料進場。
污水工程
1. A1293-01、A1293-02、A1293-03、A1293-04、A1261-05、A1261-06明挖管段RC陰井TV檢視作業。
