本日天氣 : 上午雨、下午陰
本日施作項目
1.A5泰山站廣場人行步道高壓透水磚舖築。
2.新生路洗車台開挖。
3.廣捷一地坪澆置。

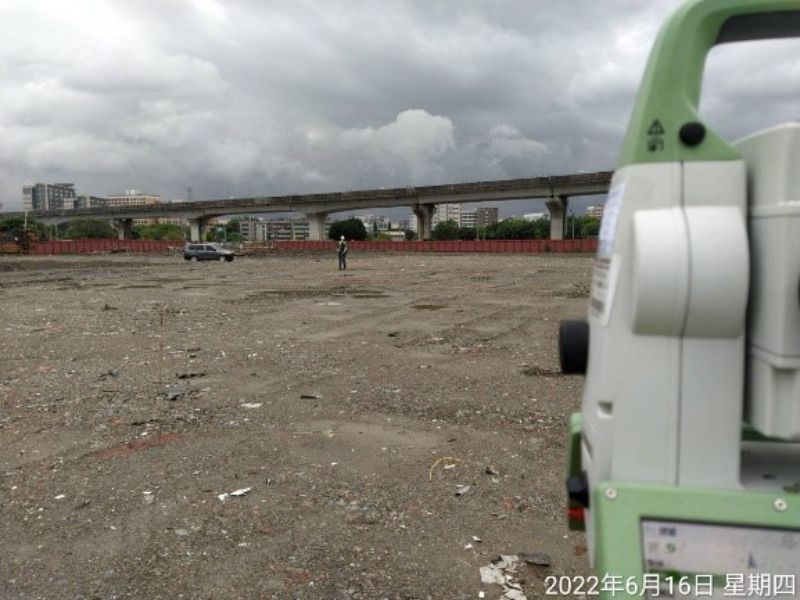

4.文小一整地高程放樣。

◎污水項目:
1.15M-7-13計畫道路,A1323→A1322工作井∮300mm推進施作。
2.12M-2-1計畫道路,A1258→A1259工作井∮600mm推進施作。
3.15M-7-11計畫道路(綠道),A1057→A1056工作井∮600mm推進施作。
4.10M-13計畫道路,A1022→A1021工作井∮1200mm推進施作。
5.25M-5計畫道路,A1014→A1013工作井∮1200mm推進施作。

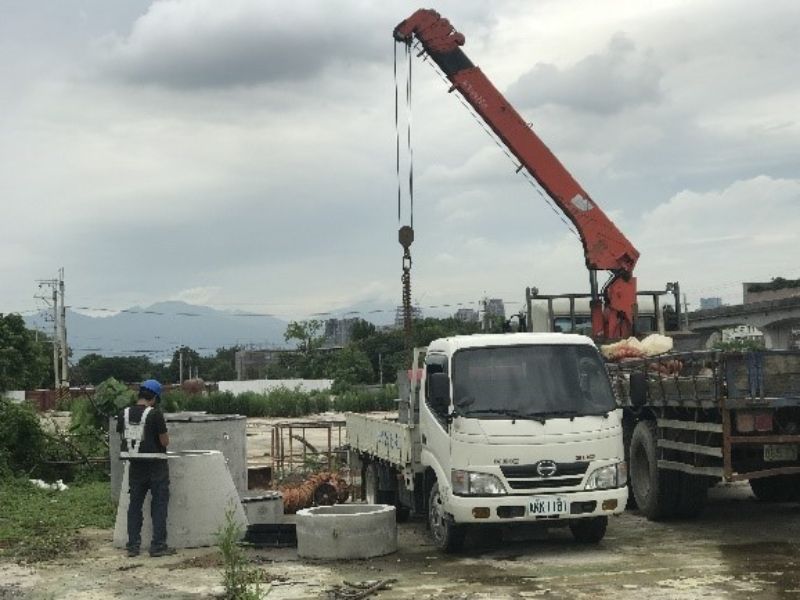

6.A1307、A1308、A1315、A1316-R污水人孔施作、A1256、A1332污水人孔CLSM澆置。
明日預計施作項目

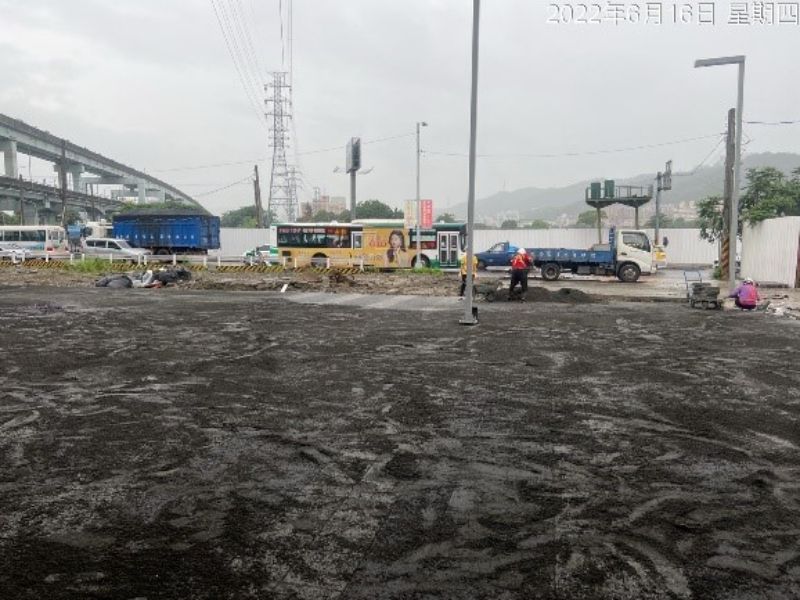

1.A5泰山站廣場人行步道高壓透水磚舖築。
2.停五後方(同義街201-2號)既有溝渠清疏。
3.A1227、A1240、A1241、A1242污水人孔放樣。

◎污水項目:
1.15M-7-13計畫道路,A1323→A1324工作井∮300mm推進施作。
2.12M-2-1計畫道路,A1258→A1259工作井∮600mm推進施作。
3.15M-7-11計畫道路(綠道),A1057→A1056工作井∮600mm推進施作。
4.10M-13計畫道路,A1022→A1021工作井∮1200mm推進施作。
5.25M-5計畫道路,A1014→A1013工作井∮1200mm推進施作。
6.A1307、A1308、A1315、A1316-R污水人孔CLSM澆置。
11100616工程現況A5泰山站廣場人行步道高壓透水磚舖築

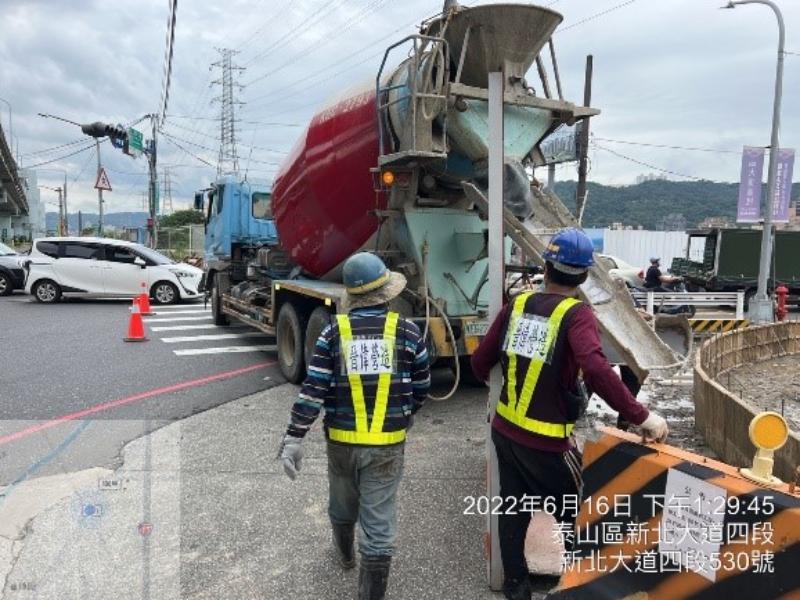

11100616工程現況廣捷一地坪澆置
11100616工程現況文小一整地高程放樣
11100616工程現況新生路洗車台開挖

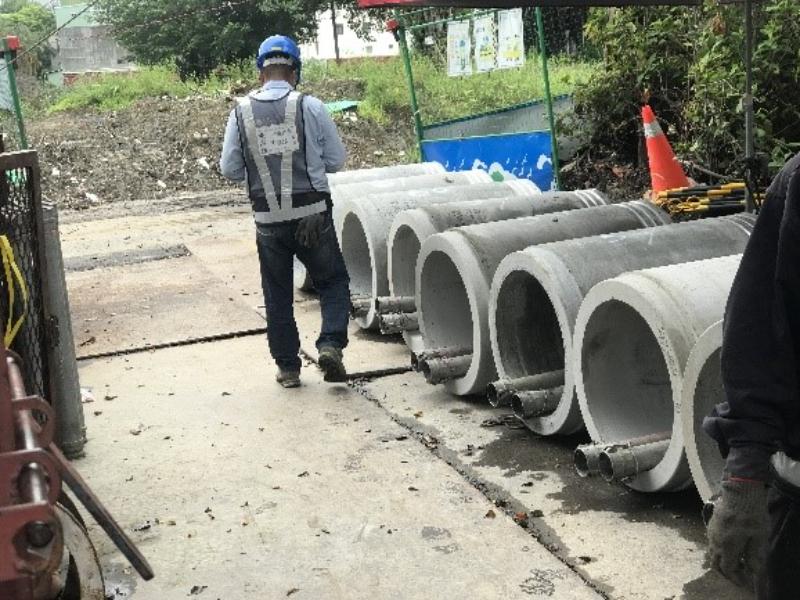

11100616工程現況污水人孔施作
11100616工程現況A1258→A1259工作井∮600mm推進施作
