本日天氣 : 上午晴、下午晴
本日施作項目
1.貴子路洗車台鋼筋綁紮、沉砂池基礎澆置。2.12M-1-2道路箱涵開挖及測量。
3.7-7道路箱涵(0K+20~60)開挖。
4.15M-5道路箱涵開挖。
5.7-3道路箱涵開挖。

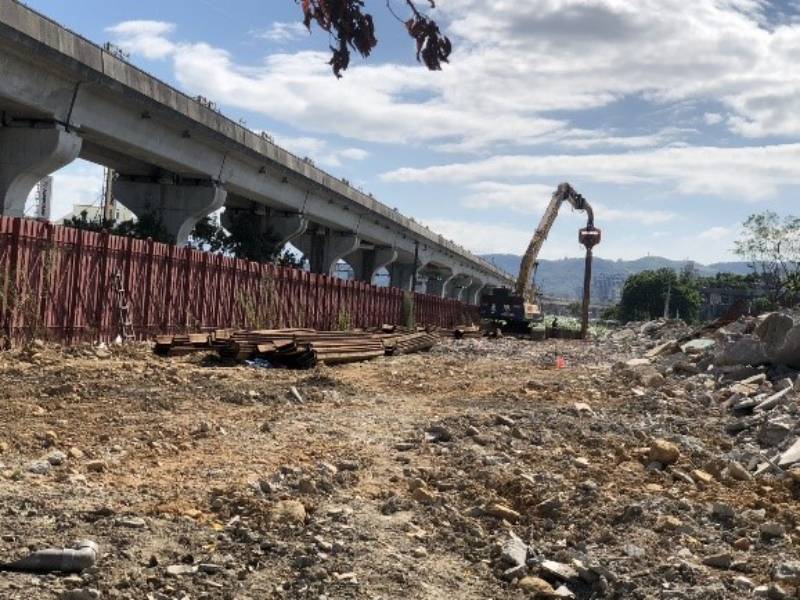

6.161KV洞道(0K+105~135)鋼板樁打設及整地。
7.漢口街廢棄物覆蓋防塵網。
8.7-7道路箱涵中心線放樣。

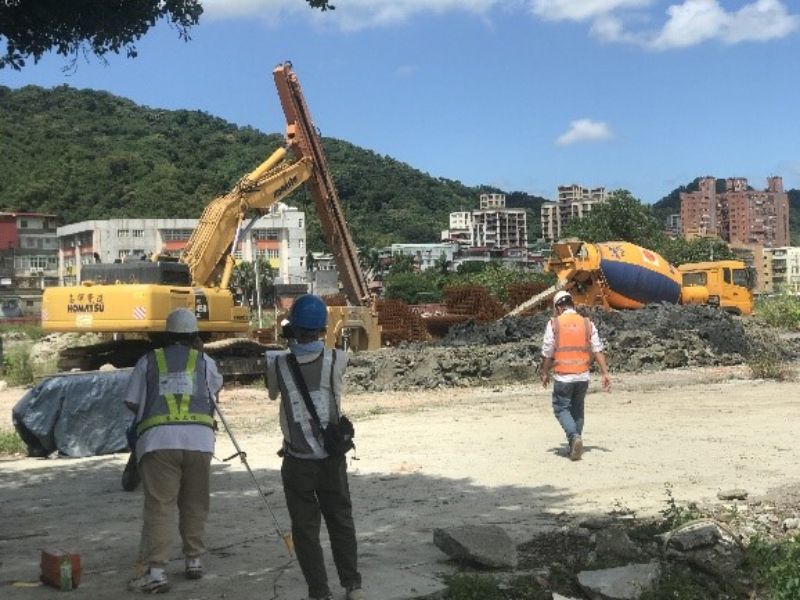

9.污水人孔(A1038、A1039、A1040)位置檢查。
◎污水項目:

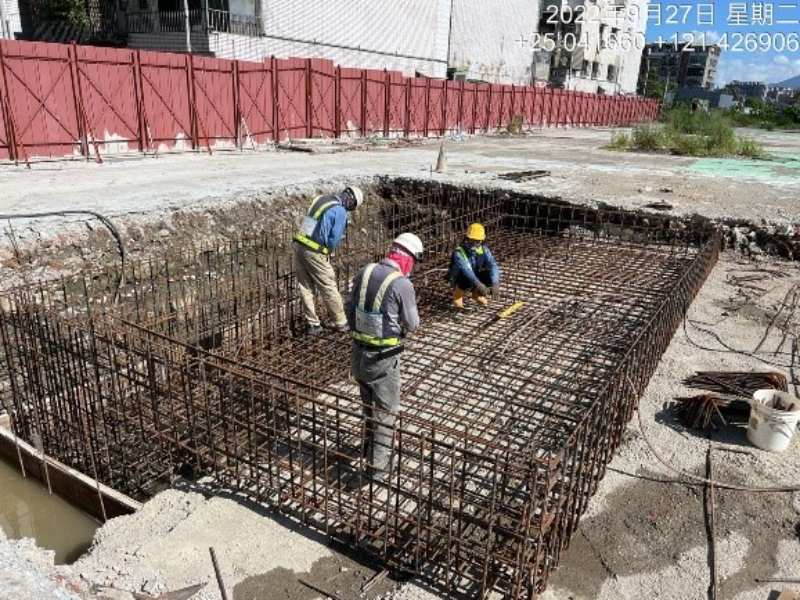

1.15M-7-4-2計畫道路,A1038污水工作井立坑及大底澆置。
2.10M-1-1計畫道路,A1149→A1150工作井∮300mm推進施作。
3.15M-7-11計畫道路,A1061→A1060工作井∮500mm推進施作。
4.20M-6-2計畫道路,C0114→A1154工作井∮600mm推進佈場。
5.10M-13計畫道路,A1018→A1019工作井∮1200mm推進施作。
◎圍籬項目:
1.泰林路二段圍籬防颱扣環燒焊。
◎排水項目:

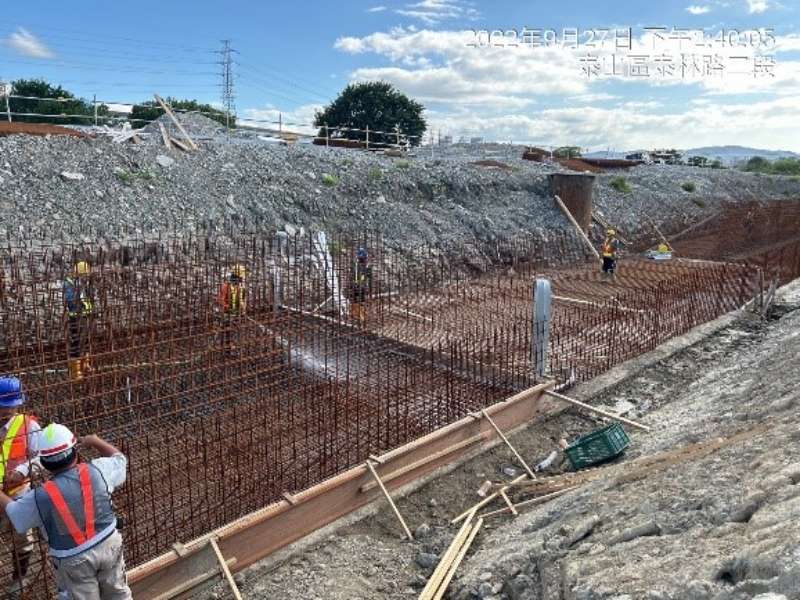

1.15M-1排水箱涵Bb1000(0K+260~340)底版沖洗。
2.Bb413箱涵鋼板樁打設。
明日預計施作項目
1.貴子路洗車台鋼筋綁紮、模板組立。2.明志路二段273巷至文程路及中港西路以西原地面收方。
◎污水項目:
1.10M-1-1計畫道路,A1205污水工作井立坑。
2.15M-7-4-2計畫道路,A1037、15M-7-11計畫道路,A1055污水工作井立坑及大底澆置。
3.10M-1-1計畫道路,A1148→A1149工作井∮300mm推進施作。
4.15M-7-11計畫道路,A1061→A1060工作井∮500mm推進施作。
5.20M-6-2計畫道路,C0114→A1154工作井∮600mm推進佈場。
6.10M-13計畫道路,A1018→A1019工作井∮1200mm推進施作。
◎圍籬項目:
1.中港南路圍籬防颱扣環燒焊。
2.貴子路北側圍籬防溢座澆置。
◎排水項目:
1.15M-1排水箱涵Bb1000(0K+260~280)底版拆模、(0K+300~320)底版組模。
2.7-7道路箱涵(0K+50~100)開挖及測量。
3.15M-5道路箱涵開挖。
4.7-3道路箱涵開挖。
5.12M-1-2道路箱涵開挖及測量。
◎161KV:
1.161KV洞道(0K+105~135)鋼板樁打設及淤泥清除。
15M-1排水箱涵(0K+260~340)底版澆置前沖洗
Bb413箱涵鋼板樁打設

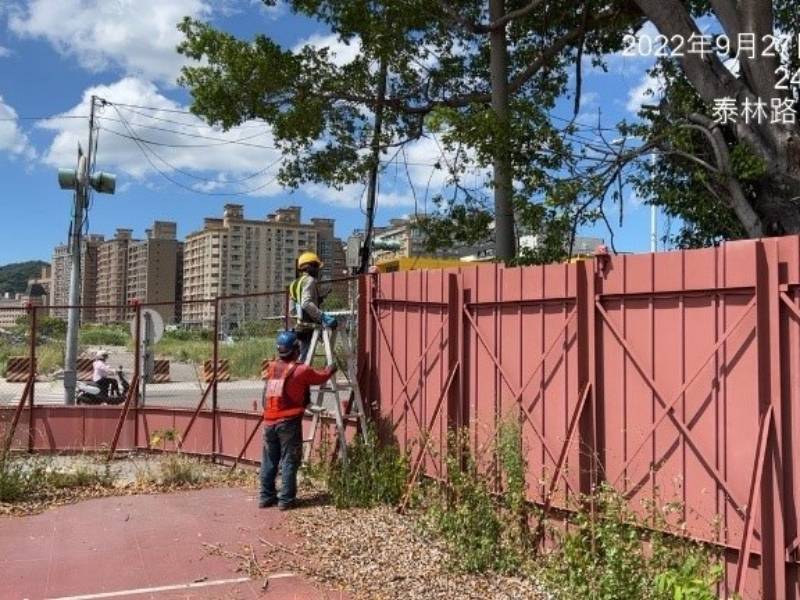

泰林路二段圍籬防颱扣環燒焊
貴子路洗車台鋼筋綁紮

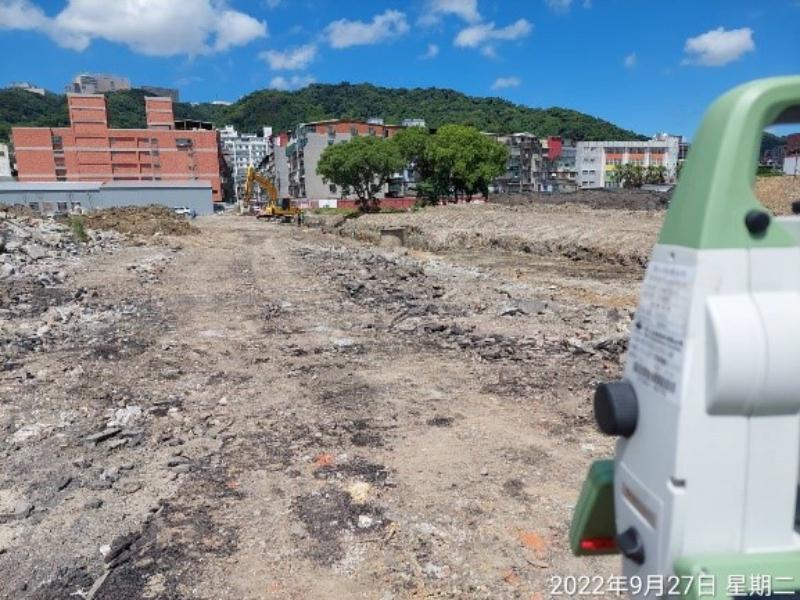

7-7箱涵中心線放樣
A1038污水工作井立坑及大底澆置
