本日天氣 : 上午雨、下午雨
本日施作項目
1.台麗街便道地坪整理。
2.台麗街混凝土塊軋碎。
3.貴子路洗車台模板組立。
4.15M-5道路碎石整理。
5.中央路五巷地坪整理。
4.A52、A54、A55、A56坵塊原地面收方。

◎污水項目:
1.15M-7-11計畫道路,A1061→A1062工作井∮500mm推進施作。
2.10M-29計畫道路,A1039→A1040工作井∮1000mm推進施作。
3.A1173、A1178、A1179、A1199、A1200、A1201污水人孔導水槽澆置。

◎排水項目:
1.7-3道路箱涵(0K+140~160)開挖。
2.15M-1排水箱涵Bb1000(0K+280~300)腹頂版模板組立。
3.7-7排水箱涵Bc701(0K+20~60)底版鋼線網綁紮。

◎共管項目:

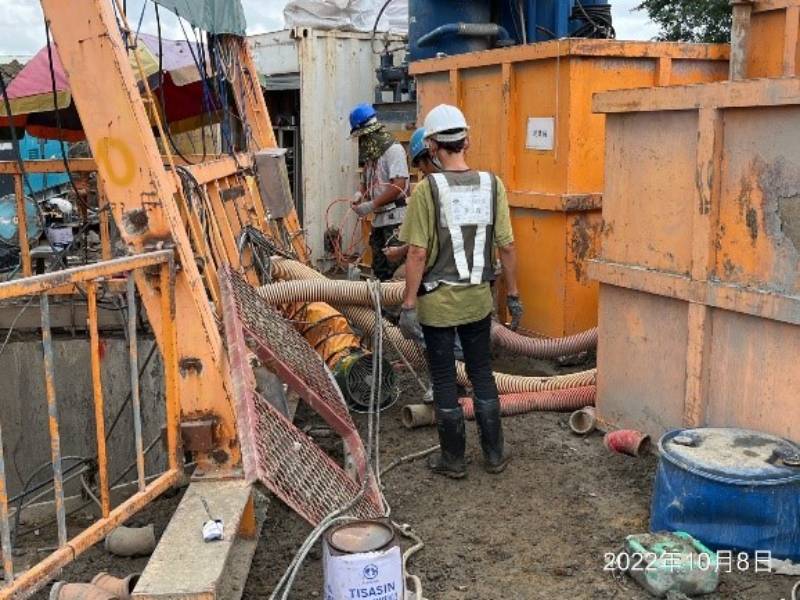

1.7-3道路箱涵(0K+34、59)橫交管排管及澆置。

◎161KV:
1.161KV洞道地坪整理。
2.161KV洞道抽水及放樣。
明日預計施作項目
1.台麗街混凝土塊軋碎。
2.15M-5道路地坪整理。

◎污水項目:
1.10M-1-2計畫道路,A1207→A1206工作井∮300mm推進施作。
2.15M-7-11計畫道路,A1061→A1062工作井∮500mm推進施作。
3.10M-29計畫道路,A1039→A1040工作井∮1000mm推進施作。

◎排水項目:

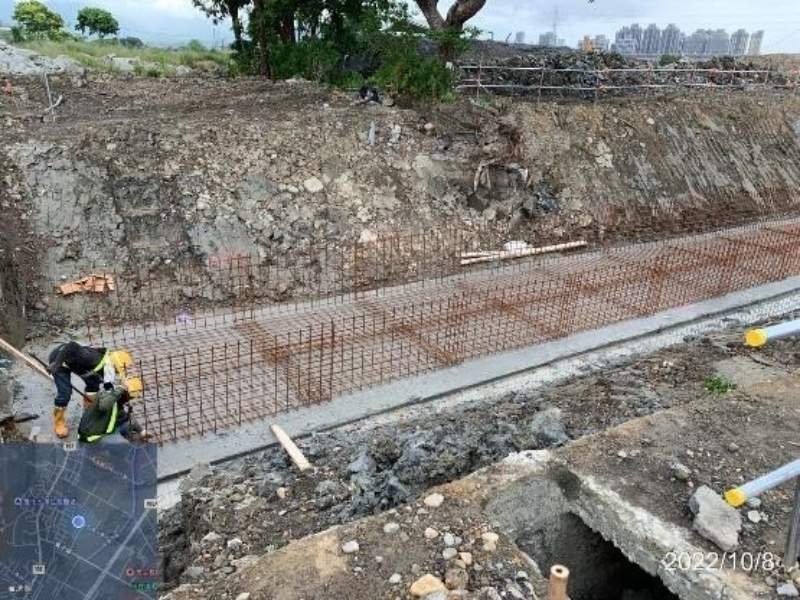

1.7-7排水箱涵Bc701(0K+20~60)底版鋼線網綁紮。
2.15M-1排水箱涵Bb1000(0K+280~300)腹頂版鋼線網綁紮。

◎161KV:
1.161KV洞道地坪整理。

11101008工程現況7-7排水箱涵(0K+20~60)底版鋼線網綁紮

11101008工程現況15M-1排水箱涵(0K+280~300)腹頂版模板組立
11101008工程現況7-3道路箱涵(0K+34、59)橫交管排管

11101008工程現況台麗街便道地坪整理

11101008工程現況7-3道路箱涵(0K+163)開挖

11101008工程現況A1039→A1040工作井∮1000mm推進施作
