本日天氣 : 上午陰、下午陰
本日施作項目

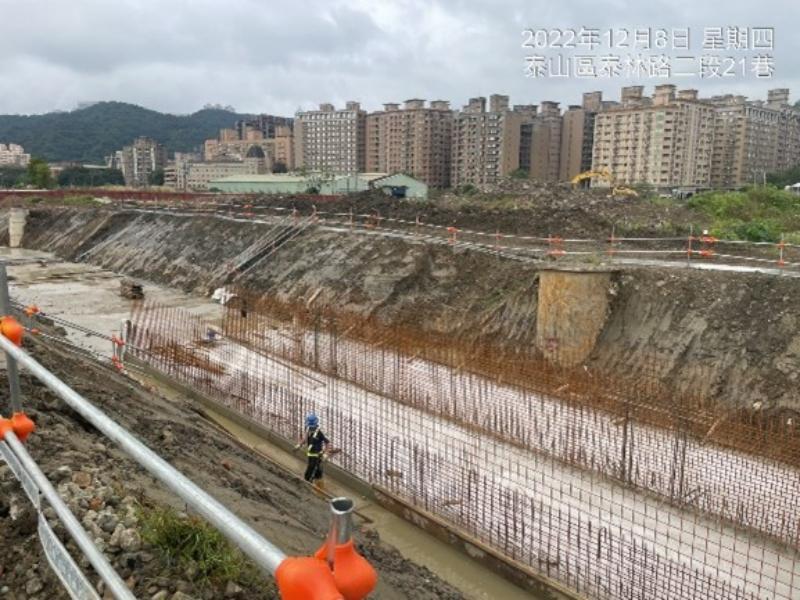

1.10-65箱涵開挖。
2.7-13箱涵開挖。
3.15-1箱涵修坡。

污水項目:

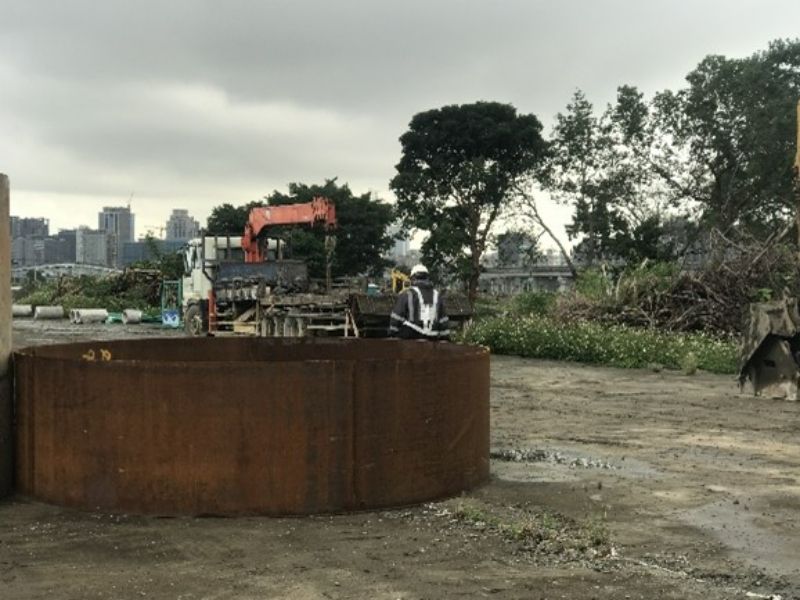

1.10M-29計畫道路A1041工作井∮3590,開挖作業。
2.15M-7-3計畫道路,A1132→A1021工作井∮300mm推進及出入坑查驗。
3.15M-7-11計畫道路,A1052→A1051工作井∮600mm推進施作。
4.30M-4-3-2計畫道路,A1032→A1031工作井∮1000mm推進佈場。
5.15M-7-11計畫道路,A1055污水人孔導水槽施作。
7.10M-1-2計畫道路,A1211。30M-4-3-2計畫道路A1212、A1223、A1224人孔漏水試驗前工作。
8.15M-7-11 A1057、A1058、A1059、A1060、A1061、A1062人孔漏水試驗

排水項目:

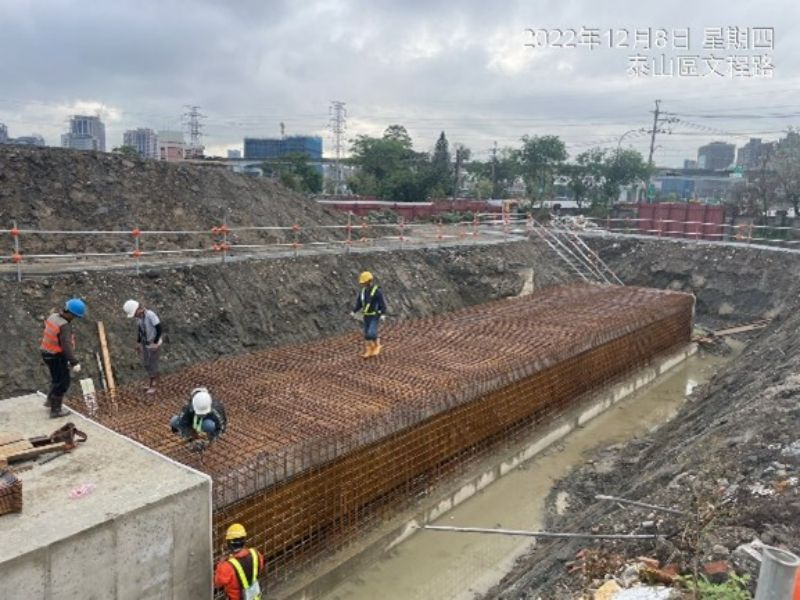

1.RD7-3 Bb701~703 0k+180~0k+200腹頂版鋼筋綁紮 模版組立。
2.RD15M-5 Bb1121 0k+160~180腹頂版拆模養護 0k+180~200腹頂版模版組立。

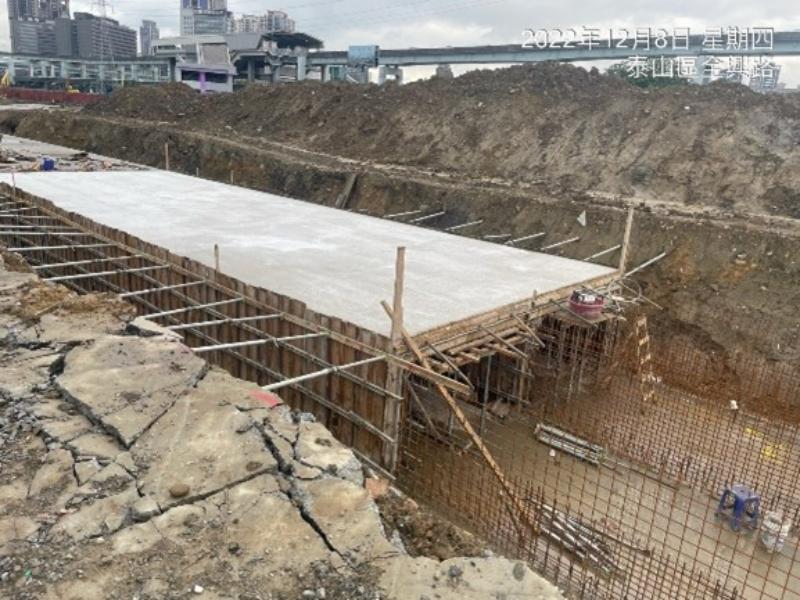

3.RD15M-1 Bb1000 0k+340~360底版拆模養護 0k+360~380底版鋼線網綁紮。
4.RD12M-1-2 Bb131~133 0k+350~410 pc模版組立。

共管項目:
1.15M-1 橫交管 拆模里程(0k+366)、(0k+390)。

161KV:
1.161kv第二單元模板組立。
2.161kv第五單元降挖與邊坡修整。

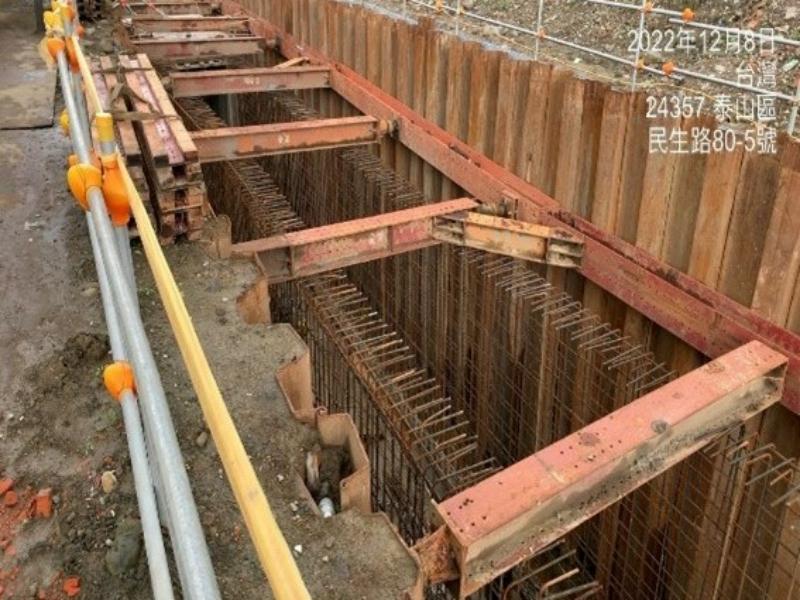

1111208工程現況0k+180~0k+200腹頂版鋼筋綁紮
1111208工程現況161kv第二單元模板組立
1111208工程現況0k+360~380底版鋼線網綁紮
1111208工程現況0k+180~200腹頂版模版組立

1111208工程現況人孔漏水試驗前工作
1111208工程現況A1041工作井∮3590,開挖作業
