本日天氣 : 上午雨、下午晴
本日施作項目

1.文程路施工便道銜接至全興路點位放樣(圍設圍籬用)、A49坵塊邊界放樣。
2.15M-7-4-1計畫道路A1034工作井(A1034→A1033)∮1000mm推進中。
3.15-1箱涵抽水開挖。
4.12-1-2箱涵抽水。
5.15M-5排水箱涵Bb11211(0k+400~420)底版鋼線網綁紮、(0k+280~300)腹頂版、(0k+380~400)底版查驗及280kgf/cm2混凝土澆置。
6.10M-65道路箱涵Bb1011(0k+132~153)底版鋼線網綁紮、(0k+94~113)腹頂版模板組立。

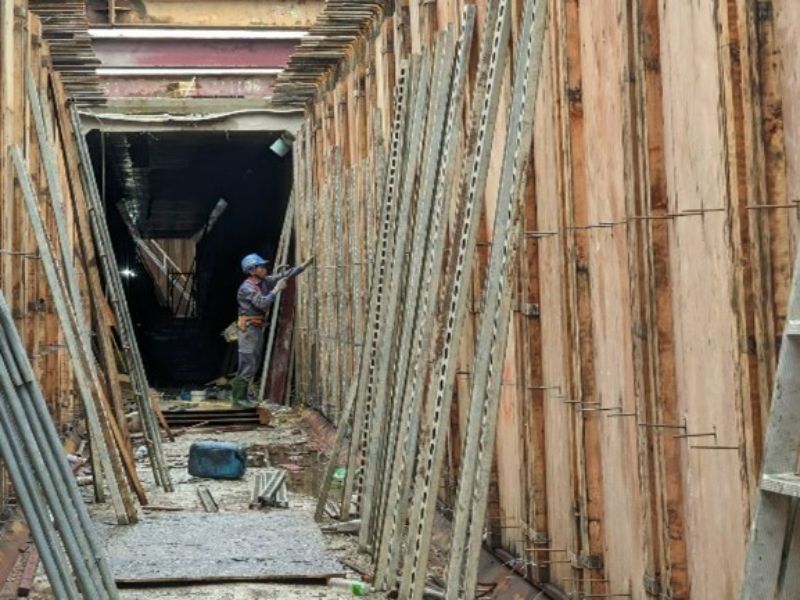

7.161kv洞道第四單元(0k+132~162)腹版組模。
8.161kv洞道第八、九單元降挖地坪清運。

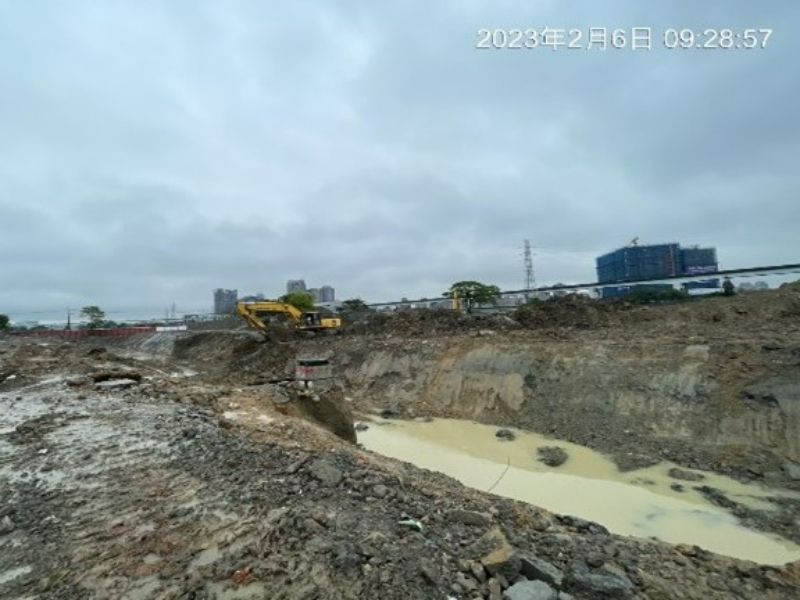

1120206工程現況15-1箱涵抽水開挖

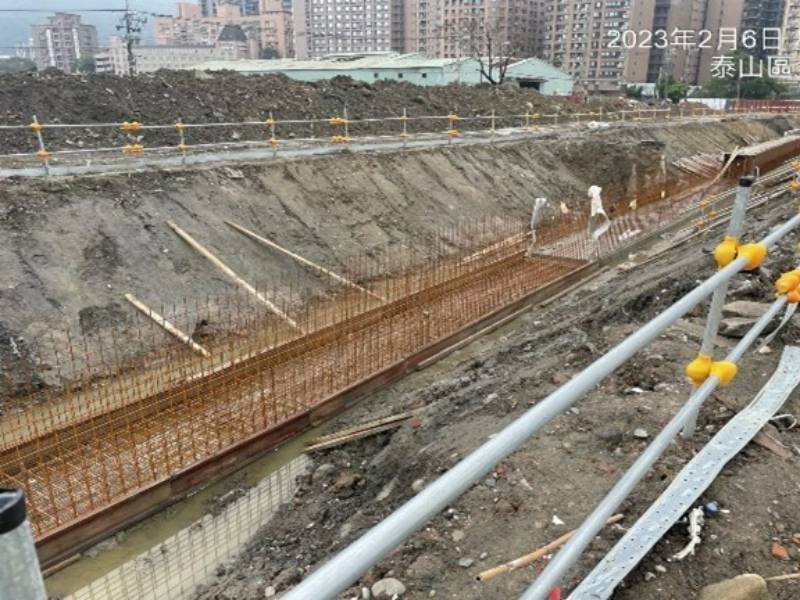

1120206工程現況10M-65道路箱涵Bb1011(0k+132~153)底版鋼線網綁紮

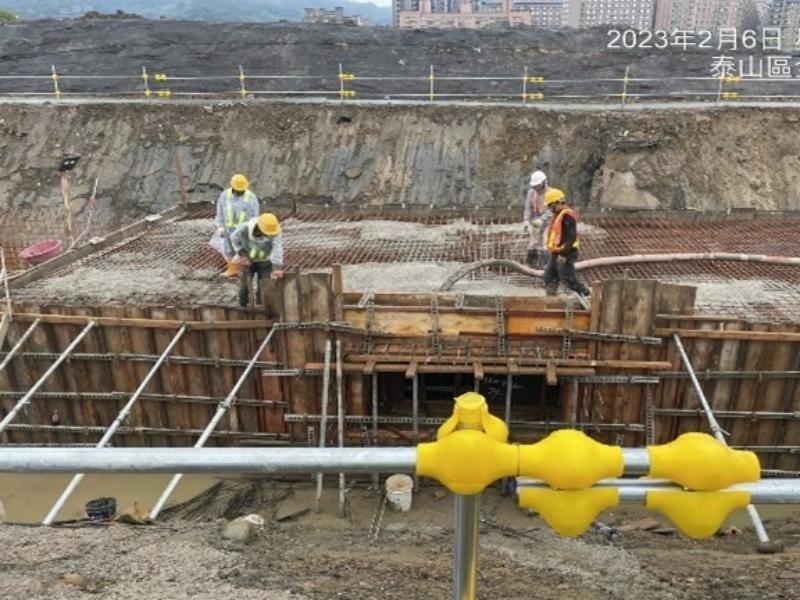

1120206工程現況15M-5排水箱涵Bb11211(0k+280~300)腹頂版混凝土澆置

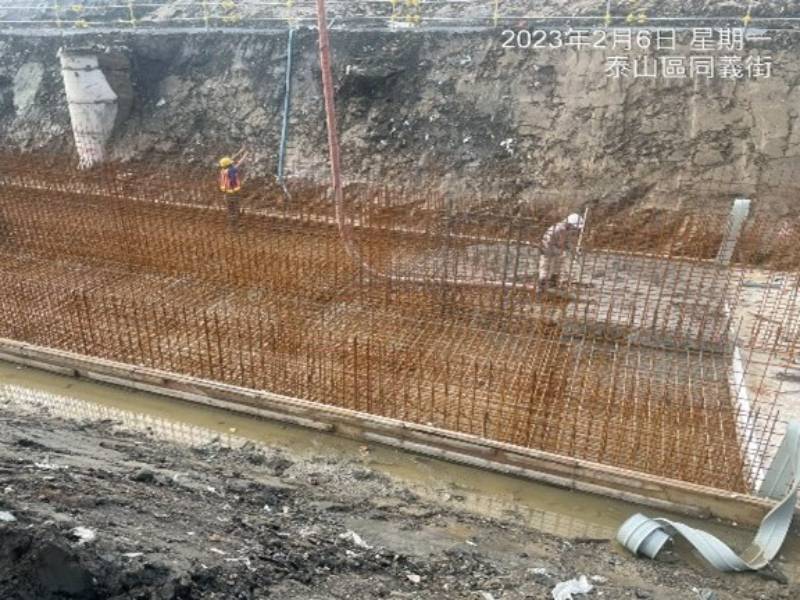

1120206工程現況15M-5排水箱涵Bb11211(0k+380~400)底版混凝土澆置

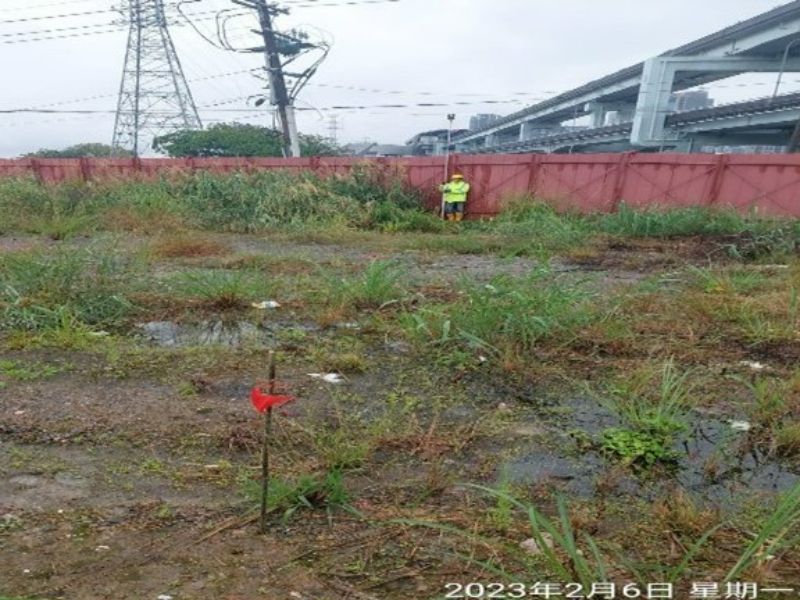

1120206工程現況文程路施工便道銜接至全興路點位放樣(圍設圍籬用)、A49坵塊邊界放樣
1120206工程現況161kv洞道第四單元(0k+132~162)腹版組模
