本日施作項目

1.台麗街內路燈拆除。
2.公兒三土方搬運。
3.公兒三新植樹木進場。
4.R3-96坵塊整地土方工項機械拆除、無筋混凝土(地坪)敲除施作。
5.A1030工作井(A1030→A1031)∮1000mm推進。
6.A1172工作井(A1172→A1159)∮400mm推進及出入坑查驗。
7.A1029工作井AC鋪設。
8. A1074~A1079工作井鋼環吊移作業中。
9. A1250工作井P1800人孔底座吊裝及導水槽施作。
10.A1157、A1123、A1122(P1200)人孔TV檢視。
11.4-3-2箱涵開挖測量及抽水施作。
12.6-1箱涵Bc601降挖施作。
13.12M-1-2排水箱涵 Bb131~133(0k+296~315)底版鋼模組立。
14.10M-65排水箱涵 Bb1011(0k+113~132)腹頂版、(0k+151~161)底版查驗及280kgf/cm2混凝土澆置。
15.15M-5排水箱涵Bb1121(0k+400~420)腹頂版模板組立。
16.15-1 排水箱涵Bb1000(0k+500~520)底版鋼線網綁紮。

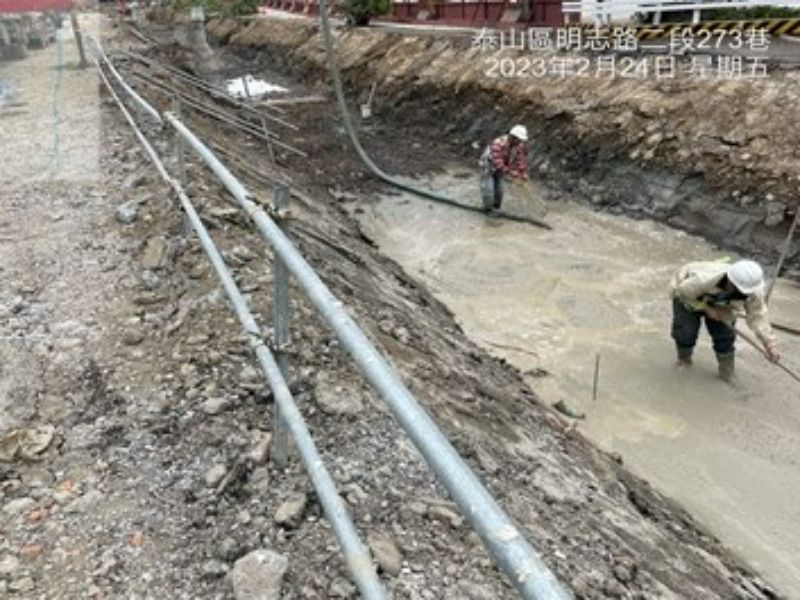

17.7-14 排水箱Bc903(0k+020~0k+080)大底PC140kgf/cm2混凝土澆置。

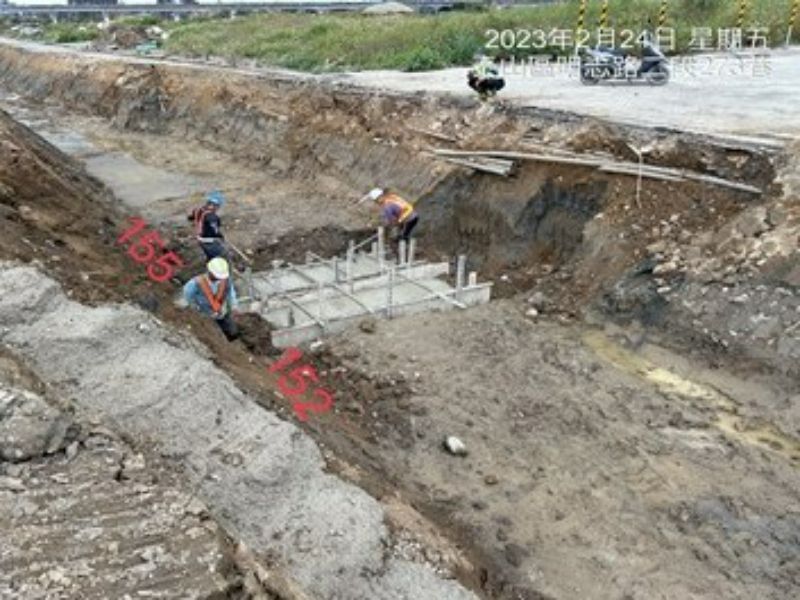

18.7-14排水箱涵(0k+19,75,105,107152,155)橫交管查驗及210kgf/cm2混凝土澆置。
19.161kv洞道第五單元(0k+162~192)腹頂版模板組立。
20.161kv洞道第七單元(0k+222~252)圍囹鋼版樁打設。
21.161kv洞道第六單元開挖。
22.161kv傳埋人孔(四迴線)水平樑施作。

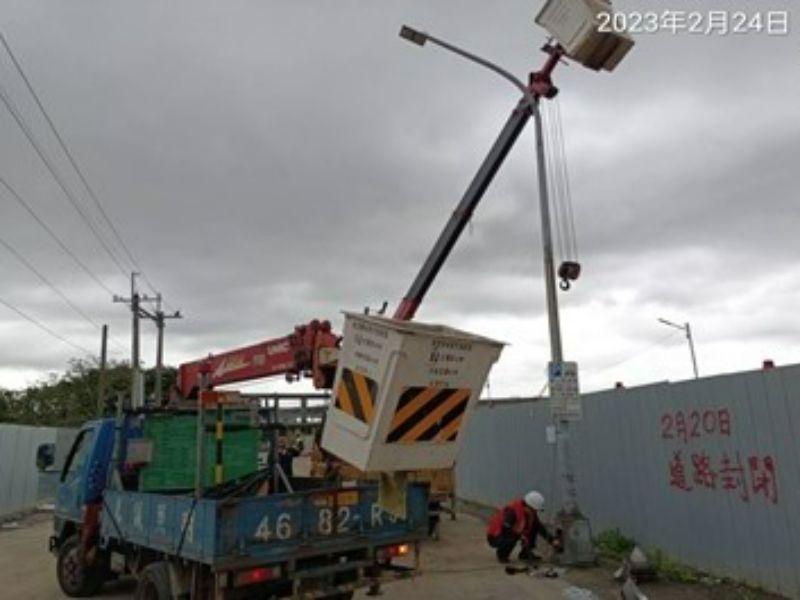

1120224工程現況台麗街內路燈拆除

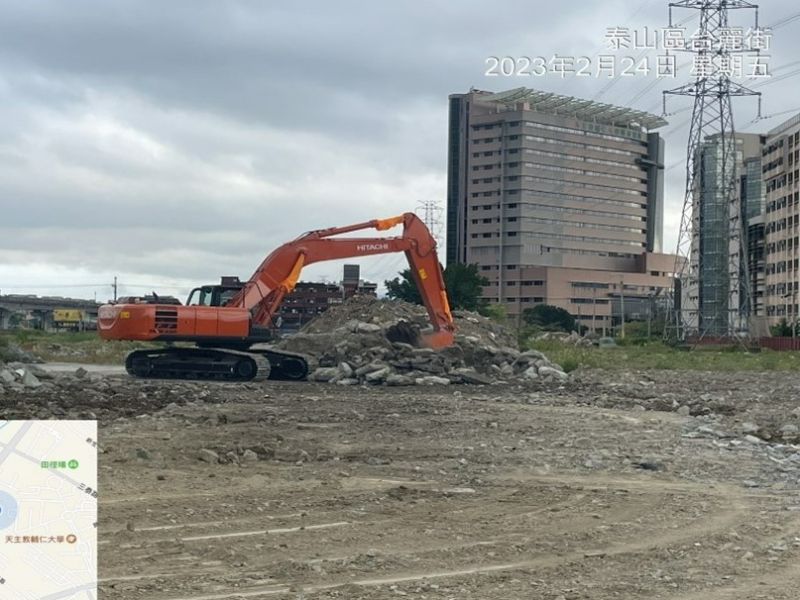

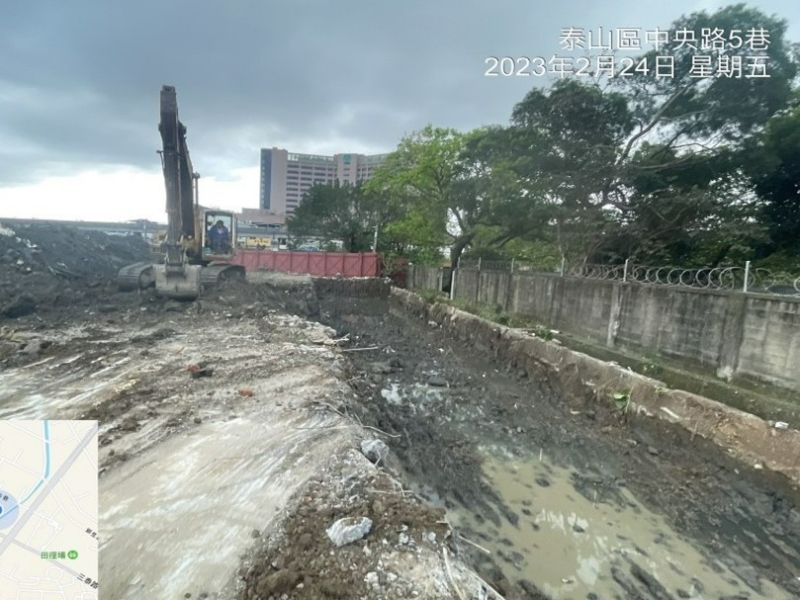

1120224工程現況R3-96坵塊整地土方工項機械拆除、無筋混凝土(地坪)敲除施作

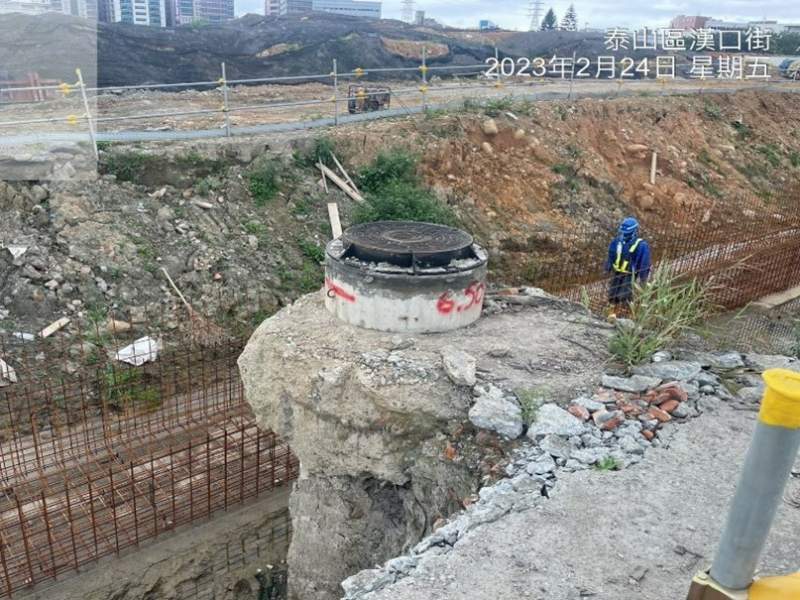

1120224工程現況6-1箱涵Bc601降挖施作
1120224工程現況12M-1-2排水箱涵 Bb131~133(0k+296~315)底版鋼模組立
1120224工程現況7-14 排水箱Bc903(0k+020~0k+080)大底PC140kgf/cm2混凝土澆置
1120224工程現況7-14排水箱涵(0k+19,75,105,107152,155)橫交管混凝土澆置
