本日天氣 : 上午晴、下午晴
本日施作項目

1. 商一(A62)坵塊地坪敲除。
2. Bb501箱涵(0K+295~260)開挖。
3. 住三(A4)坵塊清除掘除。
4. 公兒三公園溝渠開挖及測量。
5. 8-1 Bb1100 箱涵位置植栽移植作業。
6. 4-3-2 Bc901箱涵側溝明渠導水開挖。
7. 台麗街至貴子路臨時替代道路A62坵塊整地作業。
8. 公兒三邊界放樣。

排水工程

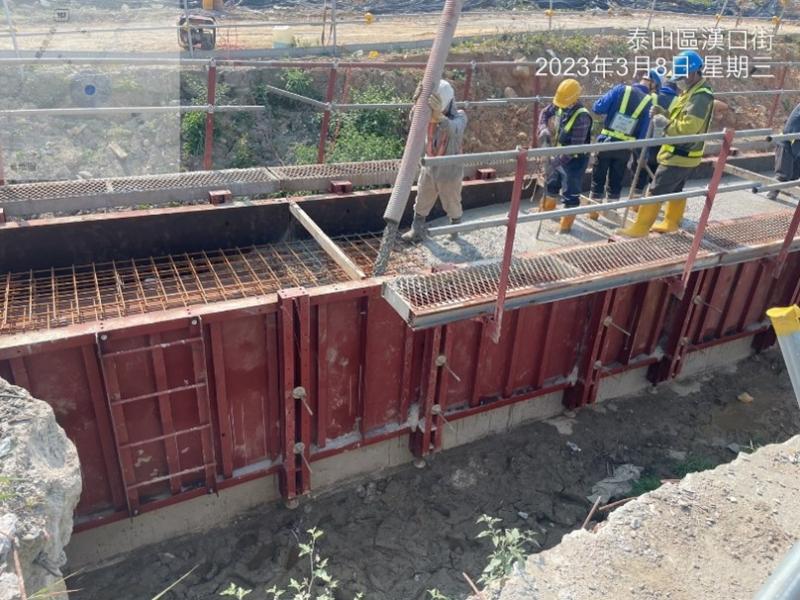

1. RD7-14 Bc903(0k+019~0k+038)腹頂版查驗及澆置、(0k+114~0k+133)底版鋼線網及模板組立、查驗及澆置。
2. RD15M-1 Bb1000(0k+480~500)腹頂版模版組立、查驗及澆置、(0k+600~620)底版查驗及澆置。
3. RD12M-1-2 Bb131~133(0k+239~0k+258)底版、(0k+296~0k+315)腹頂版澆置。

污水工程
1. A1030→A1029工作井∮1000mm推進施作。
2. A1048→A1049工作井∮600mm推進機具檢整、佈場。
3. A1077污水工作井立坑。
4. A1038污水人孔導水槽施作。

161Kv
1. 161KV洞道(0K+192~222)第六單元底版模板組立。
2. 161KV洞道(0K+222~252)第七單元降挖。

共管工程
1. RD12M-1-2(0K+4、13、16、33、52、74、94、95、110、126、130、155、179)橫交管查驗及澆置。

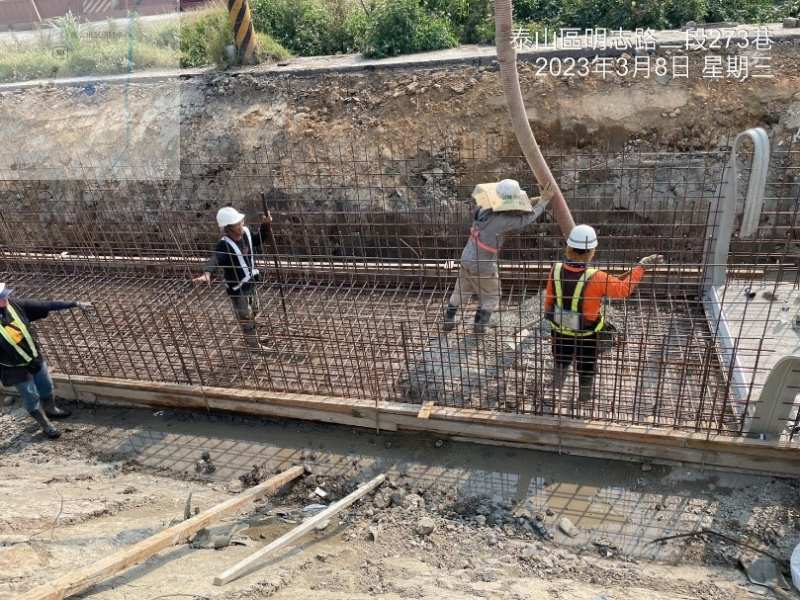

1120308工程現況7-14(0k+114~0k+133)底版澆置
1120308工程現況12M-1-2(0k+296~0k+315)腹頂版澆置

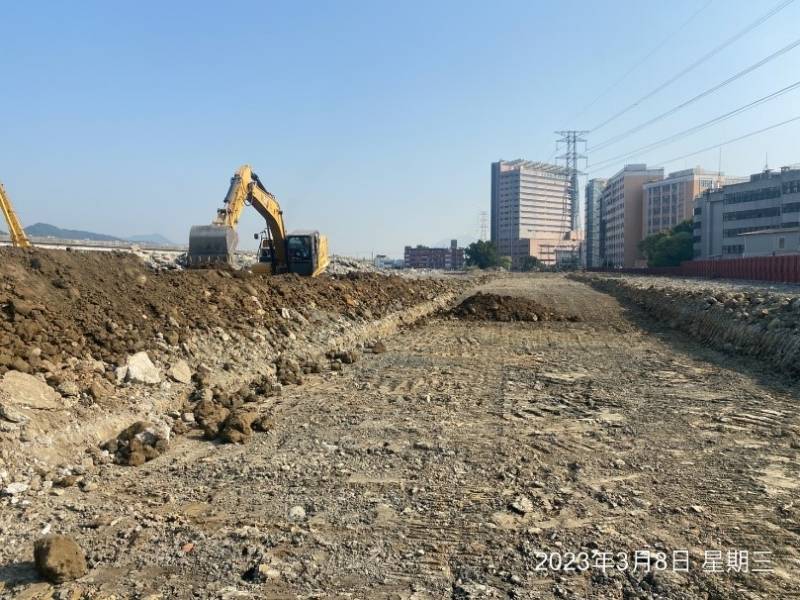

1120308工程現況台麗街至貴子路臨時替代道路整地作業

1120308工程現況Bb501箱涵(0K+295~260)開挖
1120308工程現況Bb501箱涵(0K+295~260)開挖

1120308工程現況A1048→A1049工作井∮600mm推進佈場
