本日天氣 : 上午雨、下午陰
本日施作項目

1. 住三A74坵塊無筋混凝土地坪敲除。

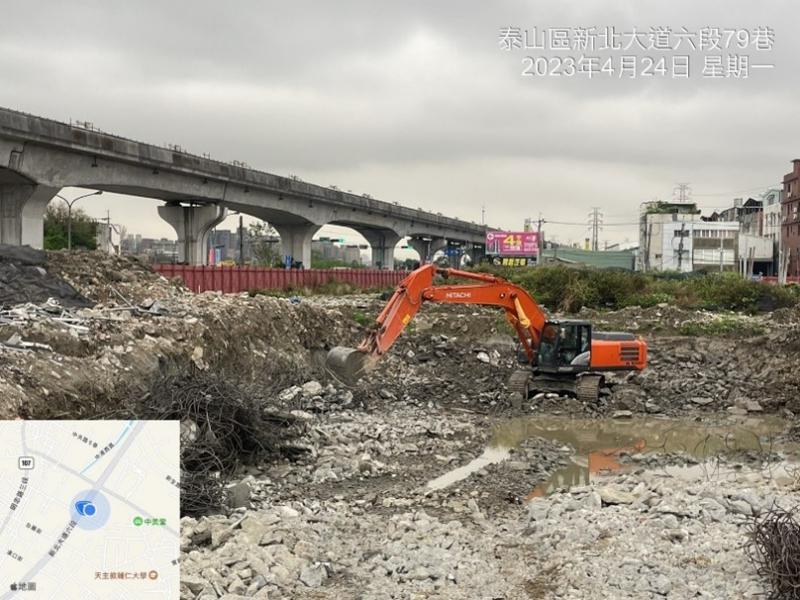

2. 住三A35坵塊鋼筋混凝土地下結構物敲除。
3. 商一A62坵塊鋼筋混凝土地下結構物敲除。
4. 公八A63坵塊混凝土塊軋碎。

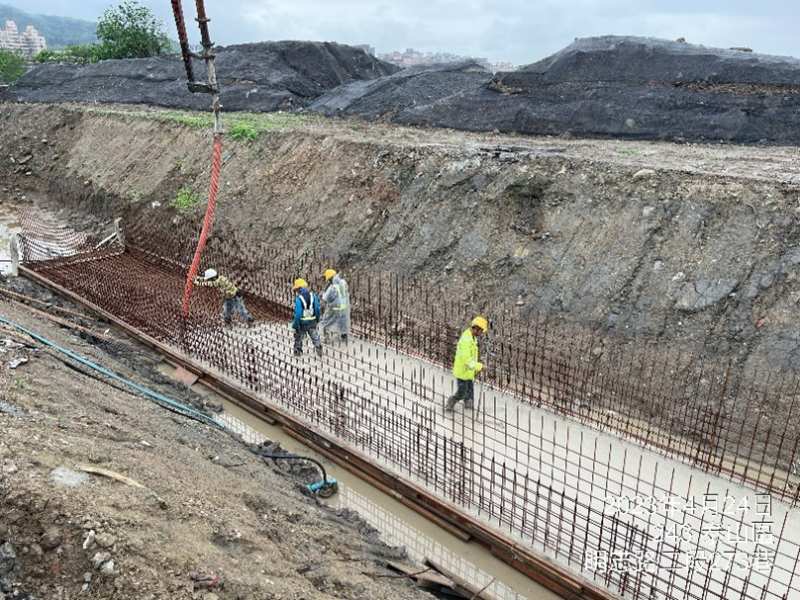

5. 公兒三截流溝模板組立及澆置。
6. 公兒三電管開挖及埋設作業。
7. 公兒三截流溝周邊回填及整地。
8. 商二A5坵塊清除掘除。
9. 住三A56 Bb211箱涵開挖土堆調開。
10.7-7箱涵側邊明渠修補。
11.文程路159號前路面刨除及AC鋪設作業。
12.15M-5箱涵施工便道修整。
13.Bc101-102、Bb111箱涵中心線放樣。
14.15M-5分歧部抽水、7-14、7-4-3、4-3-2箱涵抽水。

排水工程

1. RD12M-1-2 Bb132(0K+131~150)底版、(0K+169~188)腹頂版鋼模組立及澆置。
2. RD7-9-2 Bb204(0K+80~100)腹頂版鋼線網綁紮、模板組立。
3. RD7-10 Bb211鋼線網移置。
4. RD4-3-2 Bc902(-0K+021~-001)腹頂版拆模、(-0K+001~019)腹頂版模板組立。
5. RD4-3-2 Bb501(0K+320~340)腹頂版、(0K+220~240)底版澆置。

污水工程
1. A1311→A1310工作井∮300mm推進佈場。
2. A1028工作井地盤改良作業。
3. A1041污水人孔CLSM澆置。

161KV
1. 161KV洞道(0K+222~252)第七單元止水帶施作。
2. 161KV洞道T型段降挖。

交通維持工程
1. 中港南路楓江路46巷內全阻隔式圍籬、新北大道與貴子路口半阻隔式圍籬、中央路5巷半阻隔式圍籬防溢座模板組立。
2. 泰林路二段工程告示牌移設作業。

1120424工程現況4-3-2(0K+220~240)底版澆置
1120424工程現況Bb204(0K+80~100)腹頂版鋼線網綁紮

1120424工程現況文程路159號前路面刨除及AC鋪設作業

1120424工程現況商一A62坵塊鋼筋混凝土地下結構物敲除
1120424工程現況公兒三電管開挖及埋設作業
1120424工程現況A1041污水人孔CLSM澆置
