本日天氣 : 上午晴、下午晴
本日施作項目

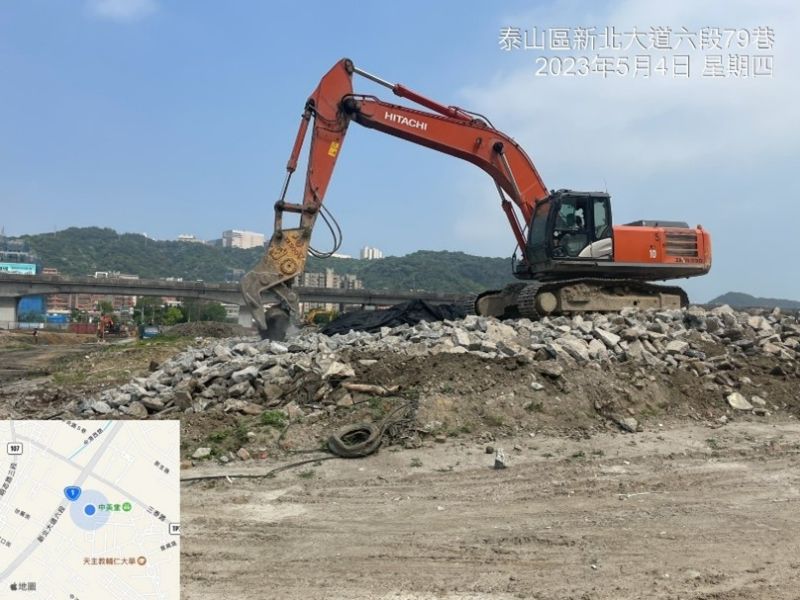

1. 商一A62坵塊混凝土塊軋碎。
2. 商一A62坵塊混凝土塊破除。
3. 公兒三景觀燈座基礎施作。
4. 公兒三人行步道夯實及測量。

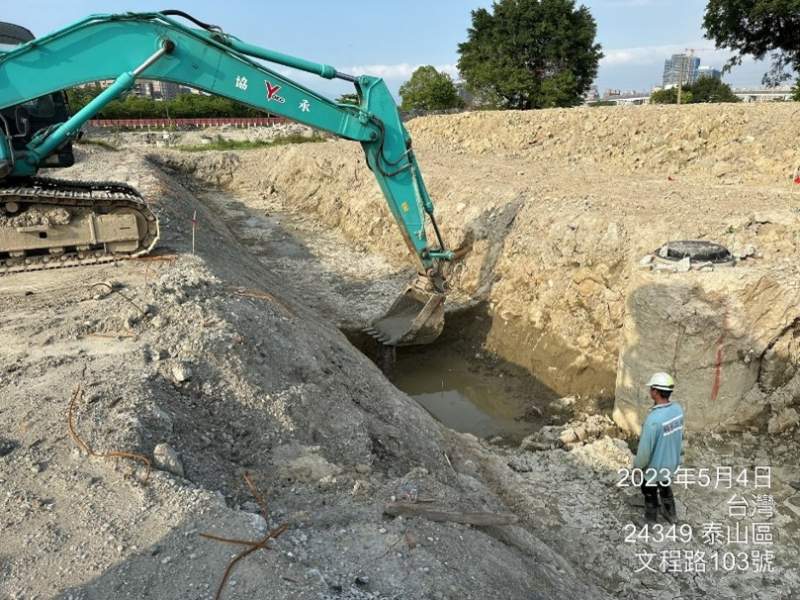

5. 公兒三電管埋設及開挖。

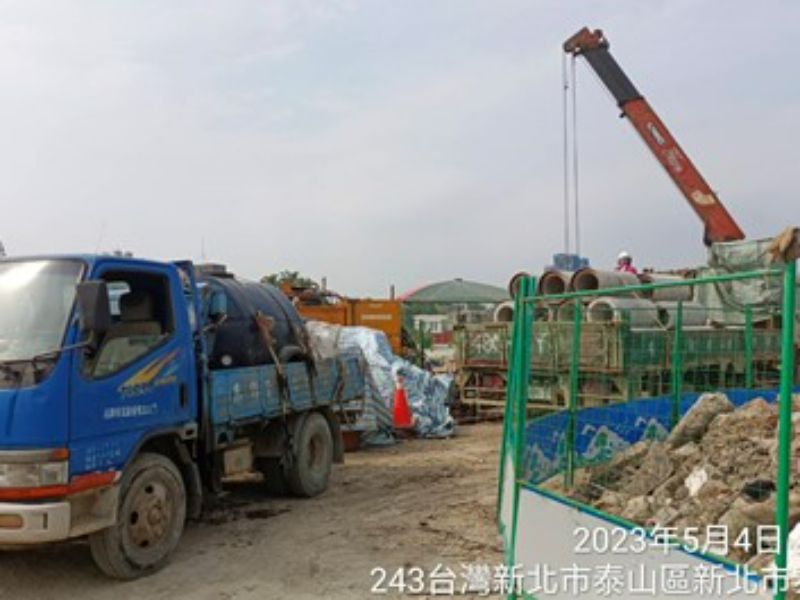

6. 公兒三土方清運。
7. 公兒三滲透井模板組立及澆置。
8. 住三A6坵塊清除掘除。
9. Bc901~902施工便道施作。
10.公二之一A2坵塊鋼筋混凝土塊破除。
11.Bb412箱涵回填。
12.中央路5巷污水用戶管位置放樣、Bc901~902箱涵RCP管位置放樣。
13.10M-10、4-3-2箱涵抽水。
排水工程

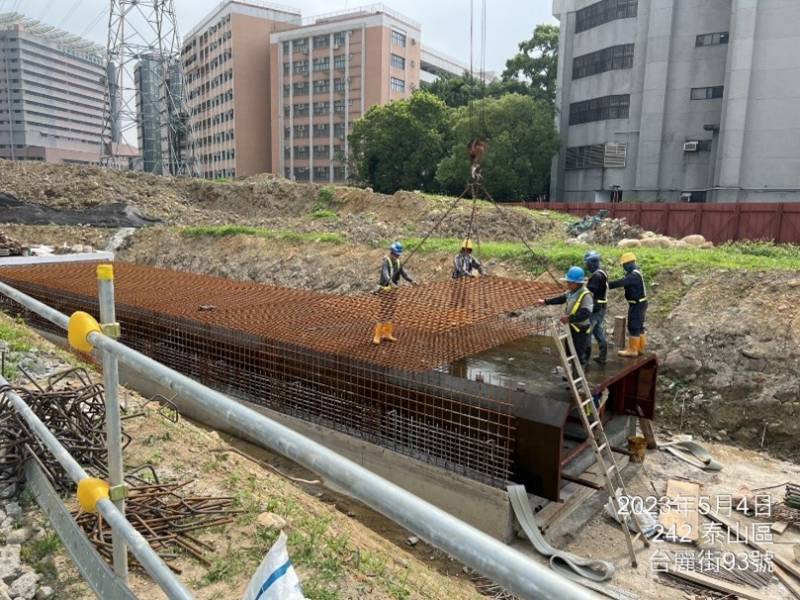

1. RD4-3-2 Bc901~902(0K+39~59)底版模板組立及澆置。
2. RD4-3-2 Bb501(0K+220~240)腹頂版模板組立。

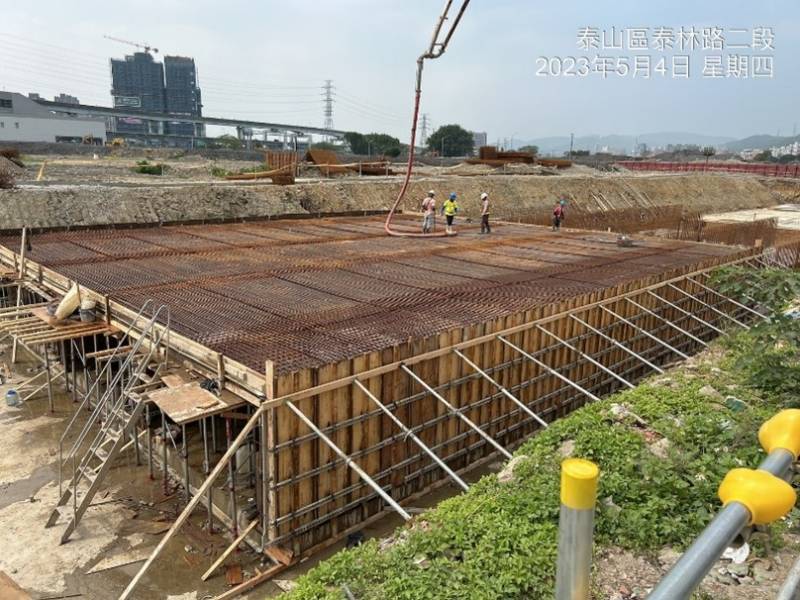

3. RD8-1 Bb1100(0K+280~300)腹頂版澆置、(0K+320~340)底版鋼筋綁紮。
4. RD12M-1-2 Bb132(0K+131~150)腹頂版、(0K+93~112)底版模板組立及澆置。
5. RD7-9-2 Bb204(0K+100~120)腹頂版鋼模組立、鋼線網綁紮。
污水工程
1. A1232→A1041工作井∮300mm推進施作。
2. A1028→A1027工作井∮1000mm推進機具檢整。
3. A1045污水工作井立坑查驗及大底澆置。
161KV
1. 161KV洞道(0K+222~252)頂版鋼筋綁紮。

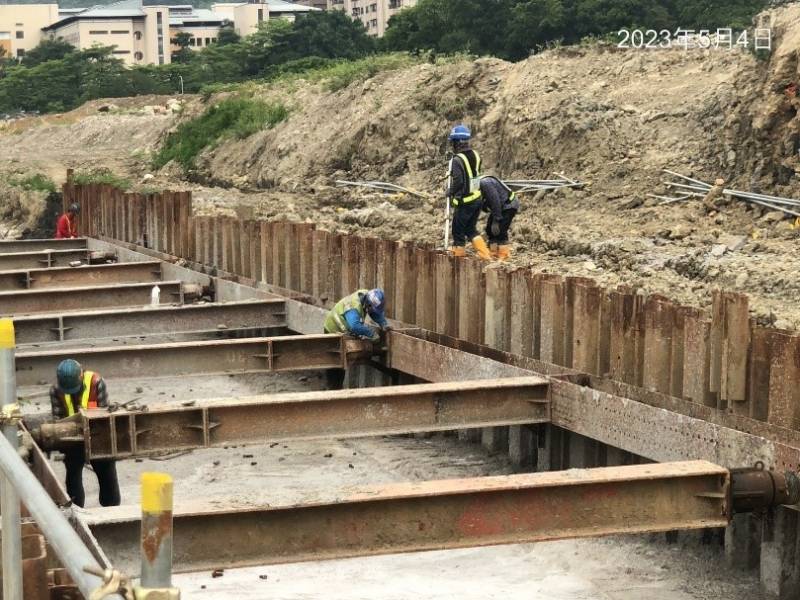

2. 161KV洞道(0K+160~220)鋼板樁圍囹拆除。
3. 161KV洞道(0K+160~220)安全護欄拆除。
4. 161KV洞道(0K+252~282)底版澆置。
共管工程
1. RD15M-5(0K+26、64、89)分歧部接管前修整及PC澆置、10M-10(0K+197、194、152、51)橫交管PC澆置。
