本日天氣 : 上午晴、下午晴
本日施作項目

1. 住三A10坵塊坵塊鋼筋混凝土地下結構物敲除。
2. 住三A10坵塊混凝土塊破除。
3. 6-1 Bb601、Bb602箱涵細部修整。
4. 明志路三段145巷雜草清除。
5. 仁義路全阻隔式圍籬封閉。
6. C3南山人壽工地運回20呎貨櫃2只。

排水工程
1. RD8-1 Bb1100(0K+240~260)底版鋼線網綁紮、模板組立。
2. RD8-1 Bb1100(0K+120~140)底版混凝土養護。

污水工程
1. A1213、A1214、A1215、A1216、A1217污水人孔TV檢視作業。

共同管道工程
1. 預鑄分歧部材料進場。

161KV
1. 161KV洞道(5號道路,0K+50~310)夯實。

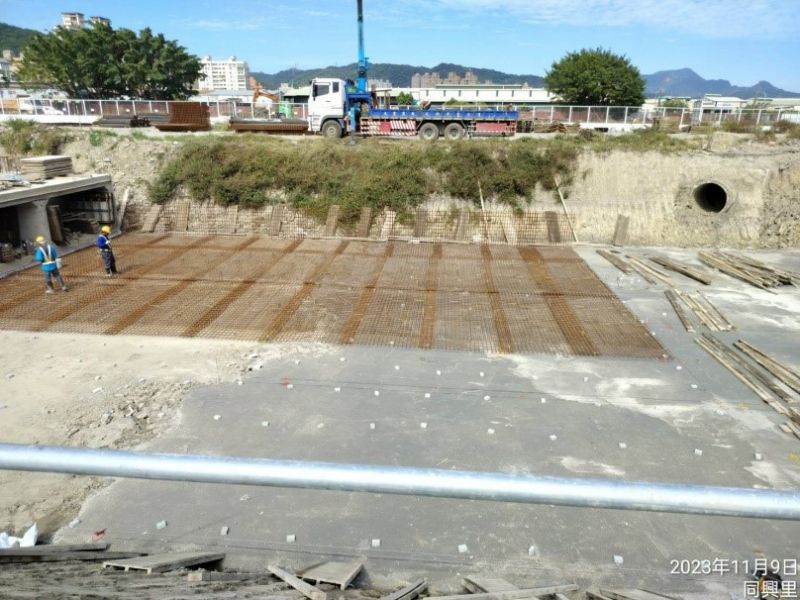

1121109工程現況8-1 Bb1100(0K+240~260)底版鋼線網綁紮

1121109工程現況6-1 Bb601、Bb602箱涵細部修整

1121109工程現況住三A10坵塊坵塊鋼筋混凝土地下結構物敲除

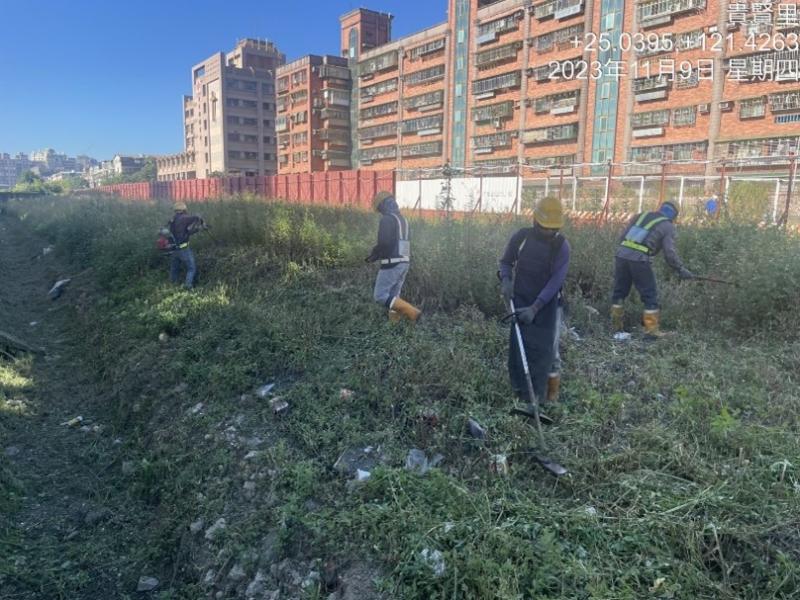

1121109工程現況明志路三段145巷雜草清除

1121109工程現況仁義路全阻隔式圍籬封閉
1121109工程現況污水人孔TV檢視作業
