本日天氣 : 上午雨、下午雨
本日施作項目

1. 公二之一A2坵塊無筋混凝土地坪敲除、清除掘除。
2. 住三A4坵塊餘方土堆置及整地。
3. 住三A20坵塊混凝土塊破除。
4. 仁義路圍籬拆除及復原(配合台電電桿遷移)(按日計酬),全興路圍籬修復。
5. 漢口街圍籬施作前整地。

排水工程

1. RD5-25M Bb803(0K+183.17~200)腹頂版模板組立。
2. RD6-1-1 Bb601~602(0K+265~285)底版、(0K+225~245)腹頂版混凝土養護、環境整理。

共同管道工程
1. RD5-25M橫交管開挖。

2. RD7-4-3(E_7-4-3_01~E_7-4-3_05)TYPE I及TYPE J施作,RD7-7(E_7-7_01)至鄰房側TYPE E開挖。

161KV
1. RD10M-26 161KV洞道T型段及L型段側牆CLSM澆置回填。

1130306工程現況5-25M Bb803(0K+183.17~200)腹頂版模板組立
1130306工程現況7-4-3共同管道施作

1130306工程現況住三A20坵塊混凝土塊破除

1130306工程現況仁義路圍籬拆除及復原(配合台電電桿遷移)

1130306工程現況5-25M橫交管開挖

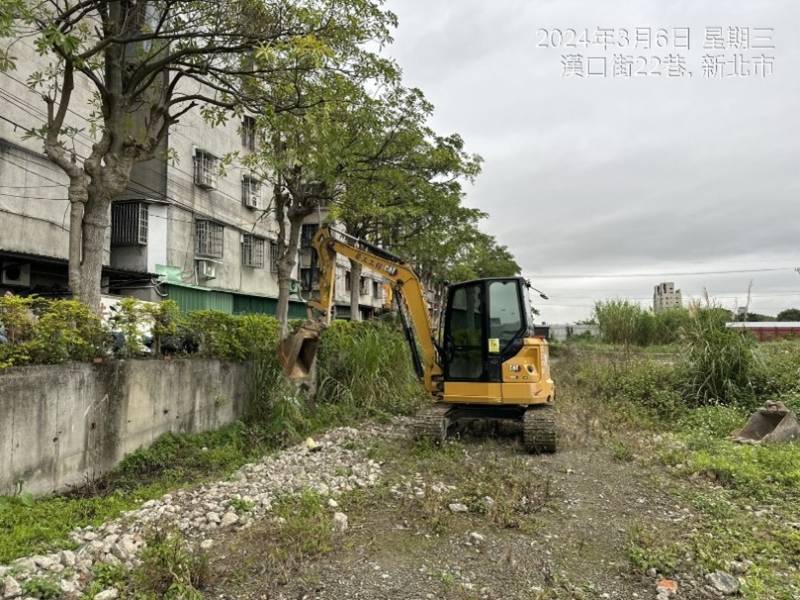

1130306工程現況漢口街圍籬施作前整地
