本日天氣 : 上午陰、下午陰
本日施作項目

1. 住三A20坵塊混凝土塊破除。
2. 住三A4坵塊餘方土調運堆置。
3. RD15M-15m Bb1212箱涵開挖、餘方近運至住三A4坵塊暫置。
4. 楓江路46巷全阻隔及半阻隔式圍籬封閉、下田心路便道圍籬拆除。

排水工程
1. RD6-1-1 Bb601~602(0K+285~305)底版模板組立,(0K+245~265)腹頂版模板組立、RCP管預埋筋施作。
2. RD6-1-1箱涵抽水。

共同管道工程
1. RD7-3預計施工場地開挖、整理。
2. RD7-7(E_7-7_01~鄰房側)TYPE E及TYPE I排管、模板組立及澆置。

161KV
1. RD10M-26 161KV洞道擋土支撐拆除。

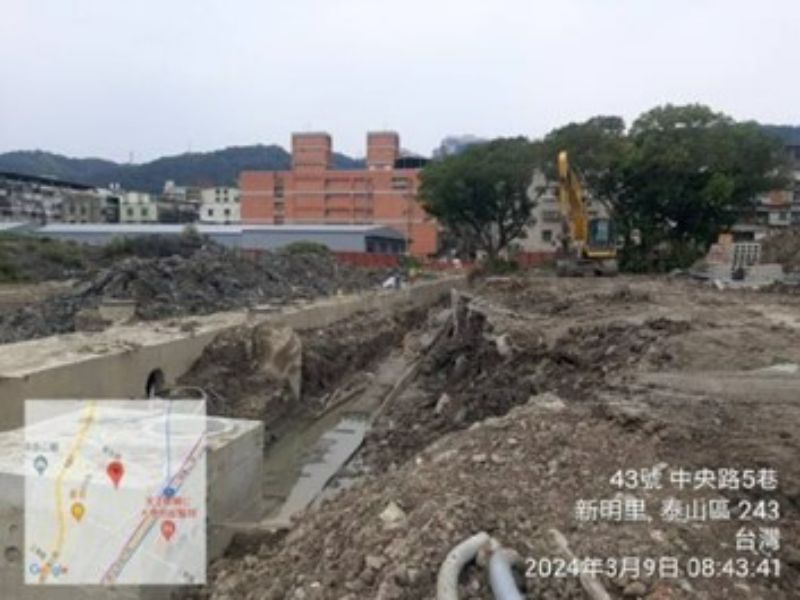

1130309工程現況6-1-1 Bb601~602腹頂版模板組立

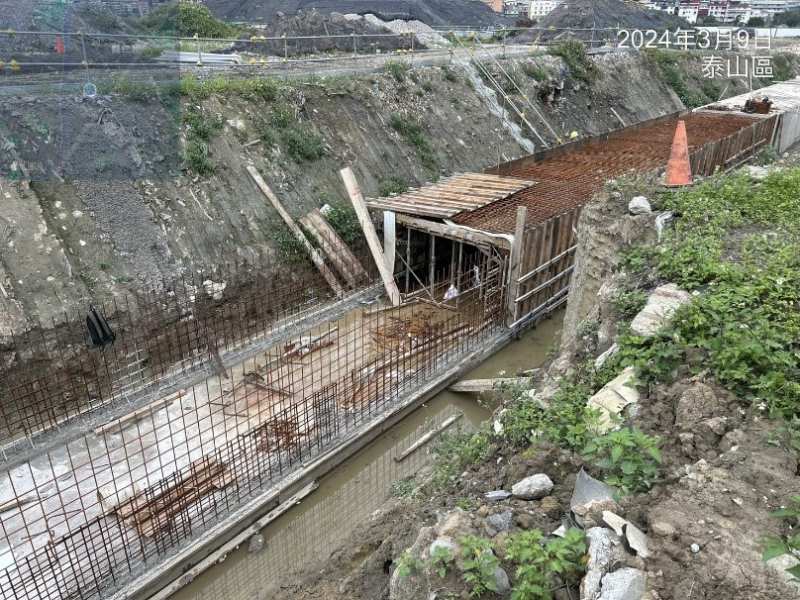

1130309工程現況10M-26 161KV洞道擋土支撐拆除

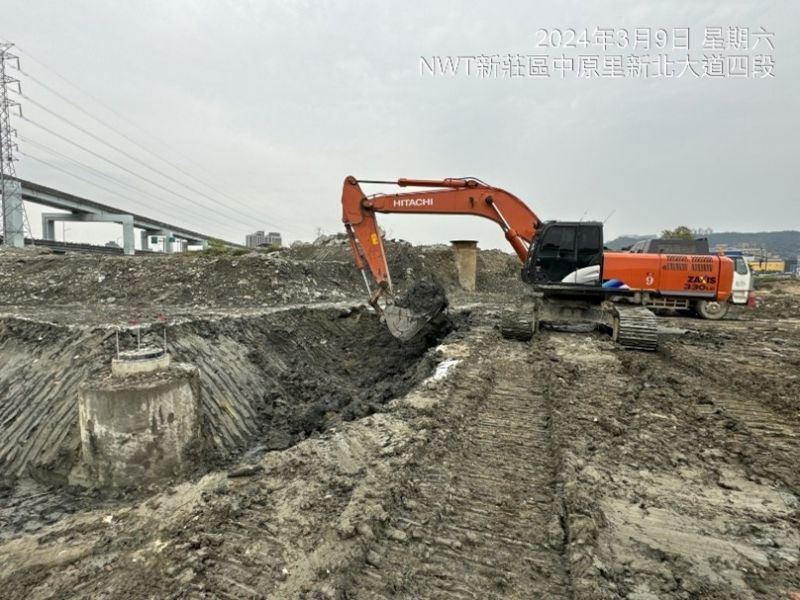

1130309工程現況15M-15m Bb1212箱涵開挖

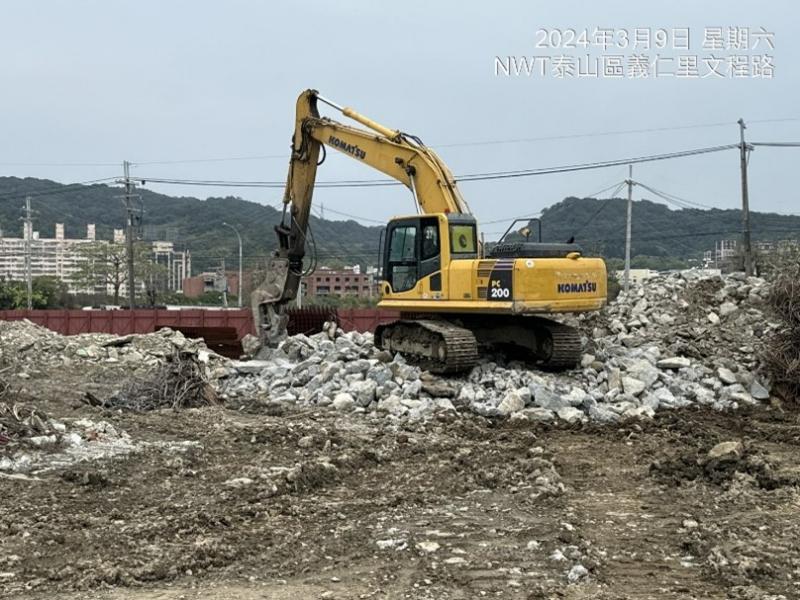

1130309工程現況住三A20坵塊混凝土塊破除

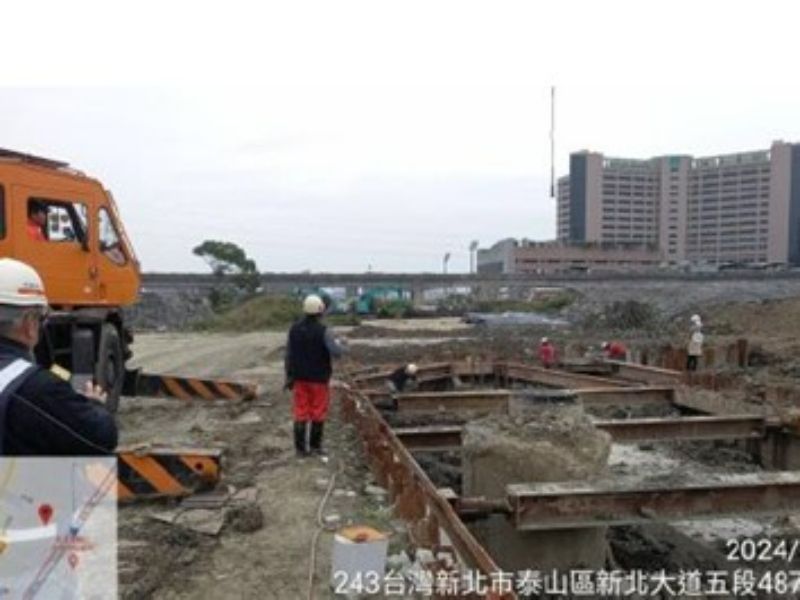

1130309工程現況7-7(E_7-7_01~鄰房側)共同管道施作

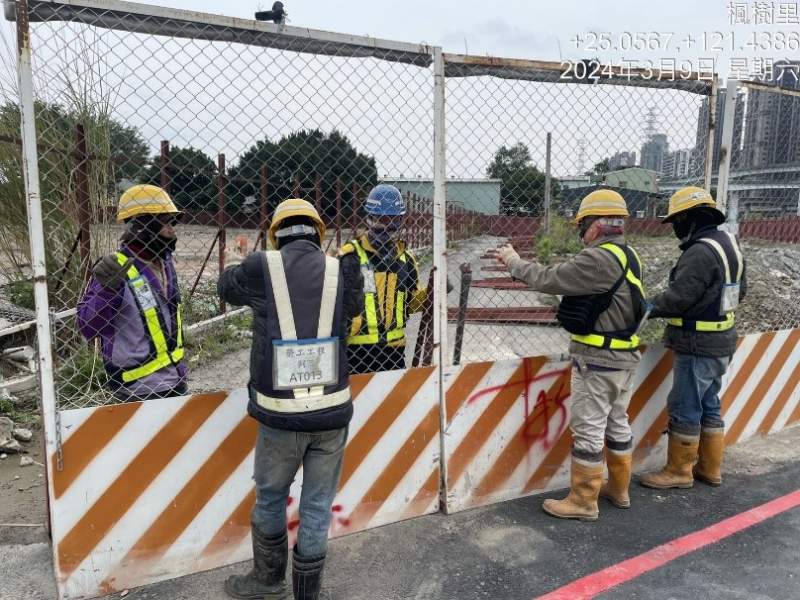

1130309工程現況楓江路46巷半阻隔式圍籬封閉
